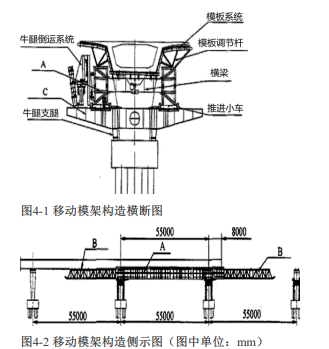

1.构件名称按照案例背景和图阐述,不要自己发挥,主要是找对应关系。根据案例背景“移动模架两主梁通过牛腿支承托架支撑在桥墩墩柱或承台上,模板系统由两主梁支承”。

A是主梁、B是导梁(或前后鼻梁)、C是牛腿支承托架。
2.根据案例背景“首跨施工主要工序为:(1)移动模架安装就位、调试及预压;(2)工序D;(3)底模及支座安装;(4)预拱度设置与模板调整;(5)绑扎底板及腹板钢筋;(6)预应力系统安装;(7)内模就位;(8)顶板钢筋绑扎;(9)工序E;(10)混凝土养护、内模脱模;(11)施加预应力;(12)工序F;(13)落模拆底模;(14)模架纵移。

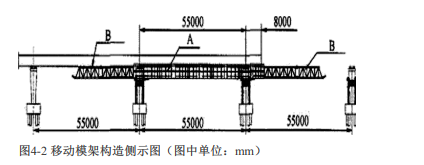

经过分析,工序D是外模支架及外模安装就位,E是箱梁混凝土浇筑,F是预应力管道压浆及封锚。根据案例背景“首跨施工完成后,开始移动模架,移动程序包括:(1)主梁(横梁)横向内移;(2)主梁(横梁)横向外移;(3)主梁(导梁)纵移过孔;(4)主梁(横梁)及模板系统就位;(5)解拆模板、降下主梁。”排序为(5)→(2)→(3)→(1)→(4)
答案:工序D是侧模安装就位,E是箱梁混凝土浇筑,F是预应力管道压浆及封锚。
模架移动的正确顺序为:(5)、(2)、(3)、(1)、(4)。
3.此题考查的是模板安装后的质量检查。该题属于简答题,按照原文回答即可。教材原文“模板安装完毕后,应对其平面位置、顶部标高、节点联系及纵横向稳定性进行检查,签认后方可浇筑混凝土。”。结合案例背景阐述“ 模板安装完毕后,施工单位在浇筑混凝土前,对其平面位置及尺寸、节点联系及纵横向稳定性进行了检查。答案:还应检查顶部标高。
