公路工程管理与实务
>
问答题 (2018年真题)背景资料: 某施工单位承建了一段高速公路路基工程,公路设计车速为 100km/h。其中,K18
分析
问答题 (2018年真题)背景资料:

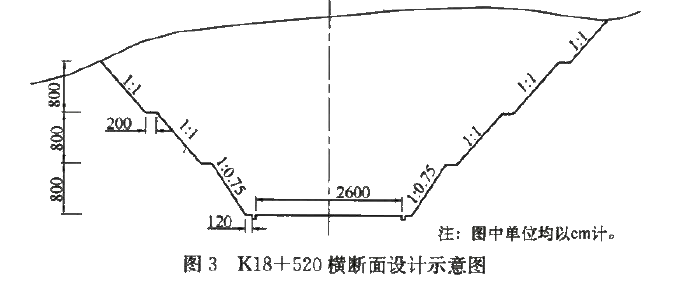

某施工单位承建了一段高速公路路基工程,公路设计车速为 100km/h。其中,K18+230~K18+750为路堑,岩性为粉质黏土、粉砂质泥岩,采用台阶式边坡。本路段最大挖深桩号位于 K18+520,路基填挖高度为-31.2m,桩号 K18+520 横断面设计示意图如图 3 所示。
在项目开工前,施工单位根据《交通运输部关于发布高速公路堑高边域工程施工安全风险评估指南的通知》,对全线的路堑工程进行了总体风险评估,其中,K18+230~K18+750 段路堑高边坡总体风险等级为Ⅱ级。
路堑开挖前,施工单位对原地面进行了复测,并进行了路基横断面边桩放样,边桩放样采用坐标法。设计单位提供的设计文件包括“导线点成果表”“直线、曲线及转角表”“路基设计表” “路基标准横断面图”“路基典型横断面设计图”“路基横断面设计图”“防护工程设计图”等。
路堑开挖过程中,为监测深路堑边坡变形和施工安全,施工单位埋设了观测桩。在挖至路基设计标高后,施工单位开始由下往上进行防护工程施工。
1.K18+230~K18+750 段路堑高边坡工程是否需要进行专项风险评估?如果要进行专项风险评估,应在何时完成?
2.图 3 中,标注尺寸 120cm 和 2600cm 分别是指什么宽度?写出边桩放样所需的 3 个设计文件。
3.改正施工单位在防护工程施工中的错误。
4.复制图 3 至答题卡上并在图上绘出深路堑监测观测桩位置示意图(在相应位置用竖线“|”示出)。
正确答案
1.K18+230~K18+750 段路堑高边坡工程不需要进行专项风险评估。如果要进行专项风险评估,应在路堑边坡分项工程开工前完成。
2.图 3 中标注尺寸 120cm 代表的是碎落台宽度,图中标注尺寸为 2600cm 代表的是路基宽度。边桩放样所需的 3 个设计文件为“导线点成果表”“直线、曲线及转角表”“路基横断面设计图”(或回答“路基设计表”亦可)。
3.路堑开挖防护工程,应在开挖一级后,及时防护一级。上一级防护未完工,不得开挖下一级。

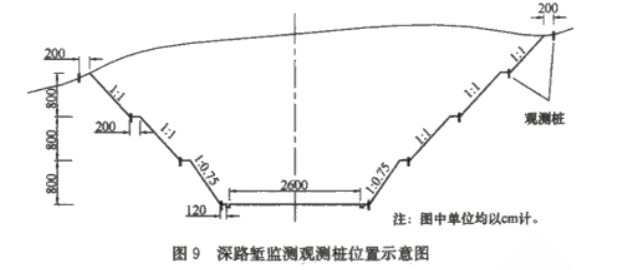

4.观测桩位置示意图:
查看解析
