案例题 某市财政拨款建设一综合性三甲医院,其中通风空调工程采用电子方式公开招标。外省施工单位在电子招标投标交易平台注册登记,但下载招标文件时,被告知外省施工单位需提前报名、审核通过后方可参与投标。最终该施工单位中标,签订了施工承包合同,采用固定总价合同,签约合同价 3000 万元(含暂列金额 100 万元)。合同约定:工程的主要设备由建设单位限定品牌,施工单位组织采购,预付款 20%;工程价款结算总额的 3%作为质量保修金。

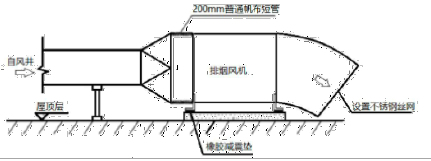

500 台同厂家的风机盘管机组进入施工现场后,按不考虑产品节能认证等情况,施工单位抽取了一定数量的风机盘管机组进行了节能复验,复验的性能参数包括机组的供冷量、供热量和水阻力等。排烟风机进场报验后,安装就位于屋顶的混凝土基础上,风机与基础之间安装橡胶减振垫,设备与排烟风管之间采用长度 200mm 的普通帆布短管连接(见下图)。监理单位在验收过程中,发现排烟风机的上述做法不合格,要求施工单位整改。
工程竣工结算时,经审核预付款已经全部抵扣完成,设计变更增加费用 80万元,暂列金额无其它使用。

【问题】
1.要求外省施工单位需提前审核通过后方可参与投标是否合理?说明理由。
2.风机盘管机组的现场节能复验应在什么时间点进行?还应复验哪些性能参数?复验数量最少选取多少台?
3.指出图中屋顶排烟风机安装的不合格项,应怎么纠正?
4.计算本工程质量保修金的金额,本工程进度款的结算时间?

正确答案
1.不合理。
理由:外省施工单位在电子招标投标交易平台注册登记,但下载招标文件时,被告知外省施工单位需提前报名、审核通过后方可参与投标。属于以不合理条件限制潜在投标人。
2.(1)应在风机盘管机组进场时进行复验。
(2)还应包括:风量、功率及噪声。
(3)检查数量:检验方法为随机抽样送检,核查复验报告,同厂家的风机盘管机组数量在 500台及以下时,抽检 2 台。因此根据题意应抽取 2 台。
3.不合格 1:设备与排烟风管之间采用普通帆布短管连接
纠正:设备与排烟风管之间采用短管必须采用不燃柔性材料。
不合格 2:风机与基础之间安装橡胶减振垫
纠正:防排烟风机应设在混凝土或钢架基础上,且不应设置减振装置。
4.(1)质量保修金额:(3000-100+80)×3%=89.4 万元。
(2)发包人应在签发进度款支付证书 14 日内,向承包人支付进度款。
查看解析

相关试题

单选
下列非金属风管材料中,适合于酸碱环境的是( )。
A 聚氨酯复合板材 B 酚醛复合板材 C 硬聚氯乙烯板材 D 玻璃纤维复合板材
查看
单选
机电设备安装程序中,保证机械设备正常运转的必要条件是( )。
A 垫铁设置 B 设备固定与灌浆 C 安装精度调整与检测 D 润滑与设备加油
查看
单选
有关管线工程的测量,正确的是( )。
A 管线中心定位就是将控制点位置测设到地面上去 B 管线的起点、中点及转折点称为管道的主点 C 临时标桩可作为水准点 D 地下管线工程测量必须在回填后,测量出起、止点,窨井坐标和管顶标高
查看
单选
下列关于自动化仪表取源部件的安装要求,说法错误的是( )。
A 压力取源部件应安装在温度取源部件的上游侧 B 温度取源部件与管道垂直安装时,取源部件轴线应与管道轴线垂直相交 C 取源部件的安装,应在工艺设备制造或工艺管道预制、安装的同时进行 D 安装取源部件的开孔应设置在焊缝及其边缘
查看
单选
自动化仪表设备的取源部件在砌体和混凝土浇注体上安装时,最好的做法是()
A 在砌筑或浇注前定位好取源部件 B 在砌筑或浇注中预留安装孔 C 在砌筑或浇注同时埋入取源部件 D 在砌筑或浇注后钻孔安装取源部部件
查看
单选
锅炉本体不包括的部件是()。
A 水冷壁 B 送引风机 C 过热器 D 空气预热器
查看
单选
管道绝热层施工,必须在膨胀移动方向的另一侧留设膨胀间隙的情况不包括()
A 填料式补偿器和波形补偿器 B 当滑动支座高度大于绝热层厚度时 C 相邻管道的绝热结构之间 D 绝热结构与管道所通过的孔洞之间
查看
单选
分包工程的预验收负责组织的单位是( )。
A 分包单位 B 总包单位 C 监理单位 D 建设单位
查看
单选
利用构筑物吊装法作业时应做到()
A 对承载的结构在非受力条件下的刚度和稳定性进行校核 B 选择的受力点和方案应征得监理单位的同意 C 采用角钢或木方对梁或柱角进行保护 D 施工前,应派专人对受力点的结构进行检查并做好记录
查看
单选
光热发电设备的组成不包括( )。
A 汇流箱 B 集热器设备 C 汽轮发电机 D 热交换器
