分析

简答题:【背景资料】
某施工单位承接了南方某山区高速公路K10+000~K24+080段的施工。工期为当年3月初至10月底,其中K12+800~K13+200段紧邻一山区河流,该地区4、5、6月为多雨季节。土方挖运主要采用自备挖掘机施工,有50000m3弃土需运至指定弃土场,平均运距为3km。
合同中约定,只有钢材、水泥可调价,并采用调值公式法调整价格。钢材在投标函投标总报价中占30%,水泥占15%。6月份钢材价格较基准日期上涨30%,当月承包人完成的工程量金额为463万元。该项目主要工作信息摘录见表1。

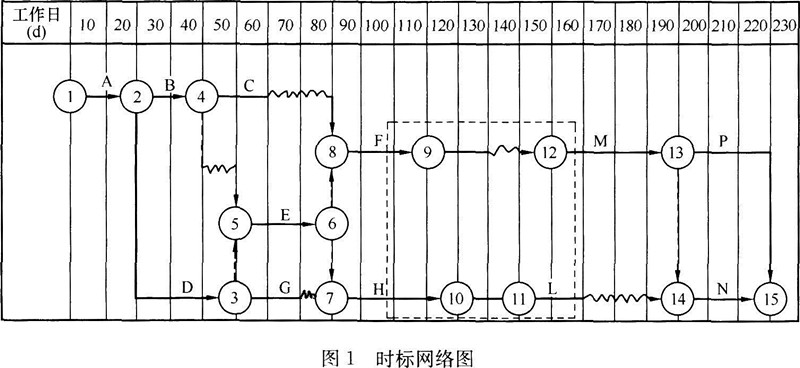

施工单位编制的时标网络计划如图1所示。

施工中,由于业主原因,导致G停工20d。
【问题】
1.按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。
2.计算6月份调价后的工程款。
3.为保证4、5、6月的施工安全,应在季节性安全措施中考虑防范哪些安全风险?
4.写出G工作的总时差,计算因业主原因导致的工期拖延天数。
5.对于土方挖运施工,除挖掘机外,还需配置哪些主要施工机械?

正确答案

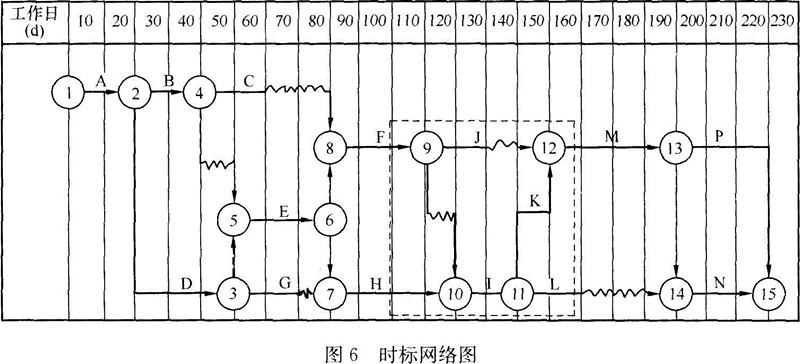

1.完整的时标网络图如图6所示。

关键线路为:①→②→③→⑤→⑥→⑦→⑩→⑪→⑫→⑬→⑮和①→②→③→⑤→⑥→⑦→⑩→⑪→⑫→⑬→⑭→⑮。
总工期为220d。
2.6月调价后的工程款=463×(0.55+0.3×1.3+0.15)=504.67万元。
3.4、5、6月雨期施工应考虑防范洪水、泥石流、路堑塌方、施工便道冲毁、机械设备防护等。
5.G工作的总时差应为10d。
因业主的原因导致的工期拖延天数=20-10=10d。
6.对于土方开挖工程,选择的机械与设备主要有:推土机、铲运机、挖掘机、装载机和自卸汽车等。除挖掘机外,还应配置推土机、装载机、铲运机、自卸汽车等。
查看解析

相关试题

刷题小程序
公路工程管理与实务题库小程序
热门试卷
