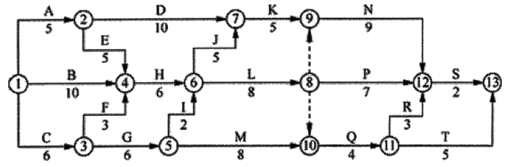

1. 施工总进度计划的总工期:37月。
重点控制的工作:A、B、E、H、J、K、N、S。
2.(1)错误一:退场申请单,经材料员审核同意,报项目经理批准。
理由:退场申请单应经项目主管领导审核同意,报监理工程师批准。
错误二:退场记录经供应商、施工单位签字确认。
理由:退场记录经供应商、施工单位、监理工程师签字确认。
(2)水泥复验内容:胶砂强度、氯离子含量、安定性、凝结时间。
(3)退场记录,内容包括:材料(半成品)型号、规格、数量、运输车辆、见证人员、退场照片等。

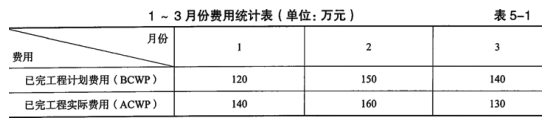

3.截止3月末:
BCWS=(200/5+500/10+240/6)×3=390万元
BCWP=120+150+140=410万元
ACWP=140+160+130=430万元
因此:
费用偏差CV=BCWP-ACWP=410-430=-20万元,费用超支。
进度偏差SV=BCWP-BCWS=410-390=20万元,进度提前。
4. (1)不妥之处一:由监理单位组织。
正确做法:应由建设单位组织。
不妥之处二:建设单位、设计单位、勘察单位和施工单位参加。
正确做法:施工单位和监理单位参加。
不妥之处三:评价结果由参会五方签认。
正确做法:评价结果应由建设、监理和施工单位三方签认。
(2)单位工程评价等级划分为:不合格、合格和优良三个等级。
