案例题 某办公楼工程,建筑面积18000m2,地下3层,地上20层,框架剪力墙结构,邻近有一处砖混住宅楼。 地基土层为上层为砂土,下层为粉质黏土,地下水为含水丰富的潜水和承压水,场地渗透系数K=0.0002cm/s。 基础为筏板基础,埋置深度为16.5m,基础底板混凝土厚度为1500mm,采取整体分层连续浇筑方式施工。 基坑支护工程委托有资质的专业分包单位施工。

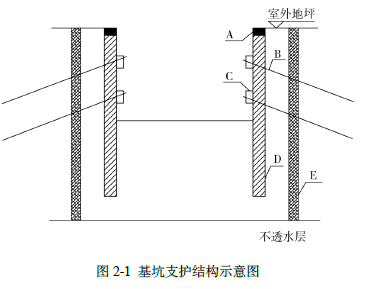

基坑支护工程分包单位提出了依据周边环境、工程地质与水文地质资料选用“灌注桩排桩+锚杆+降水井+截水帷幕”方案,并编制了基坑工程专项施工方案,包括支护结构、地下水控制、土方开挖和回填等施工技术参数等。支护结构如图2-1所示:

专项方案通过施工单位审核和总监理工程师审查后,由总承包单位组织专家论证。专家论证会上论证了安全保证措施等技术措施,抢险、安保、后勤等应急救援小组组成与职责。论证结束后,专家给出口头意见后离开。
基坑开挖前,监测单位编制了危大工程监测方案。鉴于本工程工程地质、水文地质条件复杂,施工单位组织对监测方案进行专项论证。项目部专职安全生产管理人员每天进行巡视检查,巡视检查的方法以目测为主。监测工作应从基坑工程施工前开始,直至地下工程完成为止。
【问题】
1.写出图2-1中数字A~E所代表的设施名称(如D-灌注桩排桩)。本工程适合采用哪种降水方法?写出常用截水帷幕的类型。
2.针对专家论证过程中的不妥之处写出正确做法。基坑工程专项施工方案还应包括哪些内容?基坑施工前应具备的资料有哪些?技术措施还包括哪些内容?应急救援小组组成与职责还有哪些?
3.应对监测方案进行专项论证的情况还有哪些?基坑工程专项施工方案中监测控制措施包括哪些内容?
4.巡视检查的方法除目测外,还可辅以哪些方法?现场监测的内容有哪些?

正确答案
1.
(1)A-冠梁;B-锚杆;C-腰梁;D-灌注桩排桩;E-截水帷幕。
(2)本工程适合采用非真空降水管井。
(3)高压喷射注浆、地下连续墙、小齿口钢板桩、深层水泥土搅拌桩等。
【解题思路】本题考查 3.2.3人工降排水施工。
(1)轻型井点适用于渗透系数为 1×10-7~2×10-4cm/s 的含上层滞水或潜水土层,降水深度(地面以下) 6m以内。多级轻型井点由2~3层轻型井点组成,向下接力降水,降水深度(地面以下)6~10m。
(2)喷射井点适用于渗透系数为 1×10-7~2×10-4cm/s 的含上层滞水或潜水土层,降水深度(地面以下)8~20m。
(3)真空降水管井适用于渗透系数大于 1×10-6cm/s的含上层滞水或潜水土层,降水深度(地面以下)大 于 6m。
(4)非真空的降水管井适用于渗透系数大于1×10-5cm/s的含水丰富的潜水、承压水和裂隙水土层,降水深 度(地面以下)大于6m。
本题中,场地渗透系数 K=0.0002cm/s=2×10-4cm/s,接近轻型井点和喷射井点的渗透系数适用阈值。埋置深 度为16.5m,地下水至少降低至地面以下17m。地下水为含水丰富的潜水和承压水。综上所述,本工程适合
采用非真空降水管井。
2.
(1)正确做法:专家论证会后,应当形成论证报告,对专项施工方案提出通过、修改后通过或者不通过的一致意见。专家对论证报告负责并签字确认。
(2)基坑工程施工工艺流程,基坑工程施工方法,基坑工程施工安全技术措施,应急预案,工程监测要求等。
(3)岩土工程勘察报告、施工所需的设计文件、施工影响范围内的建(构)筑物、地下管网和障碍物资料、施工组织设计、专项施工方案和施工监测方案。
(4)质量技术保证措施、文明施工保证措施、环境保护措施、季节性施工保证措施等。
(5)医救、善后、应急救援工作流程、联系方式等。
【解题思路】本题考查4.2.3危险性较大的分部分项工程安全管理的有关规定。
3.
(1)①邻近重要建筑、设施、管线等破坏后果很严重的基坑工程;
②已发生严重事故,重新组织实施的基坑工程;
③采用新技术、新工艺、新材料、新设备的一、二级基坑工程;
④其他需要论证的基坑工程。
(2)监测组织机构,监测范围、监测项目、监测方法、监测频率、预警值及控制值、巡视检查、信息反馈,监测点布置图等。
【解题思路】本题考查 3.2.2基坑支护工程施工。
4.
(1)还可辅以锤、钎、量尺、放大镜等工器具以及摄像、摄影等设备进行。
【解题思路】本题考查 3.2.2基坑支护工程施工。
(2)应至少进行围护墙顶部水平位移、沉降以及周边建筑、道路等沉降监测,并应根据项目技术设计条件对围护墙或土体深层水平位移、支护结构内力、土压力、孔隙水压力等进行监测。
【解题思路】12.1.2工程施工智能监测技术应用。
