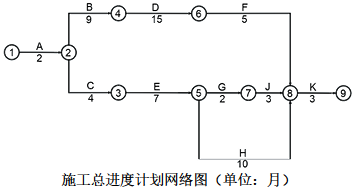

1.修改后的施工总进度计划网络图如下:

计划工期=2+9+5+7+10+3=36 月2.不妥之处一:经单位技术负责人审核签字并加盖公章后,提交监理单位审查。
正确做法:专业分包单位编制的专项施工方案需由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章后,由总承包单位提交监理单位审查。
不妥之处二:监理提出该方案需组织专家论证,随即令专业分包单位组织。
正确做法:需专家论证的专项施工方案,应由总承包单位组织。
3.(1)不符合。
(2)理由:限制使用基桩人工挖孔工艺,存在下列条件之一的区域不得使用:①地下水丰富、软弱土层、流沙等不良地质条件的区域;②孔内空气污染物超标准;③机械成孔设备可以到达的区域。该工程地下水丰富,不得使用人工挖孔工艺。
4.(1)采用蓄热法或综合蓄热法时,在达到受冻临界强度之前应每隔4~6h测量一次;混凝土 在达到受冻临界强度后,可停止测温。
(2)养护方法还有:蓄热法、暖棚法、掺化学外加剂等方法。

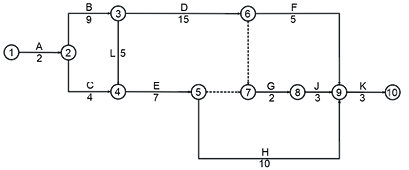

5.根据修改后的施工总进度计划网络图,关键线路为:A→B→L→E→H→K。E工作为关键工作,第20月底E工作拖后3个月,造成工期拖后3个月变为39月。

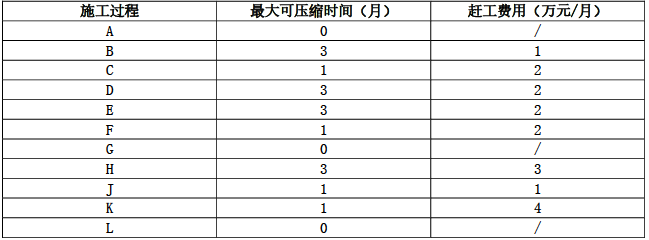

(1)关键线路中E工作赶工费用最低,故先对E工作持续时间进行压缩。E工作压缩3月,增加费用为2×3=6万元。总工期为 39-3=36月,关键线路未发生改变。
(2)剩余关键工作中H工作赶工费用最低,再对H工作持续时间进行压缩。H工作压缩2月,增加费用为 3×2=6 万元。总工期为 36-2=34 月,关键线路:A→B→L→E→H→K、A→B→D→F→K、A→B→D→G→J→K三条。
(3)剩余的关键工作中,存在三种压缩方式:同时压缩H、D工作;同时压缩H、F、J工作;压缩K工作。其中赶工费用最低的是压缩K工作,故压缩K工作1月,赶工费用为:4×1=4万元。总工期为:34-1=33 月。
通过以上工期调整,可实现按期交付,需要赶工费总计:6+6+4=16万元。
