案例题 某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼,学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。其中,科研中心工程为现浇钢筋混凝土框架结构。地上十层,地下二层。
在施工过程中,发生了下列事件:
事件一:施工单位进场后,针对工程进度计划的不同编制对象,施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。
事件二:主体结构施工至六层时,工程所在地发生了持续2h的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架再次进行检查验收,排除隐患后恢复了施工生产。

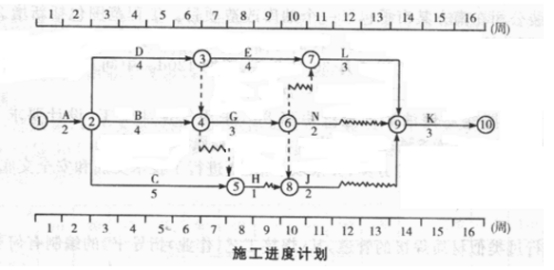

事件三:主体结构验收后,项目监理机构批准的施工进度计划如图所示(时间单位:周)。各工作均按匀速施工。

施工到第4周末时进行进度检查:A工作已经完成。B工作施工时,遇到罕见特大暴雨,造成施工单位的施工机械损坏,损失1万元,实际只完成估算工程量的25%。C工作为检验检测配合工作,只完成了估算工程量的20%。施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置。
问题
1.事件一中,按照编制对象不同,本工程应编制哪些施工进度计划?
2.事件二中,有哪些阶段应对脚手架进行检查验收。
3.根据第4周末的检查结果,绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度及其对工期的影响,并说明理由。
4.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?
5.施工单位是否可以就事件B、D提出费用索赔?为什么?

正确答案
1.施工进度计划按编制对象的不同可分为:施工总进度计划、单位工程进度计划、分阶段(或专项工程)工程进度计划、分部分项工程进度计划四种。
2.
脚手架搭设过程中,应在下列阶段进行检查,检查合格后方可使用;不合格应进行整改,整改合格后方可使用:
(1)基础完工后及脚手架搭设前;
(2 )首层水平杆搭设后;
(3 )作业脚手架每搭设一个楼层高度;
(4 )悬挑脚手架悬挑结构搭设固定后;
(5) 搭设支撑脚手架,高度每2~4 步或不大于6m 。

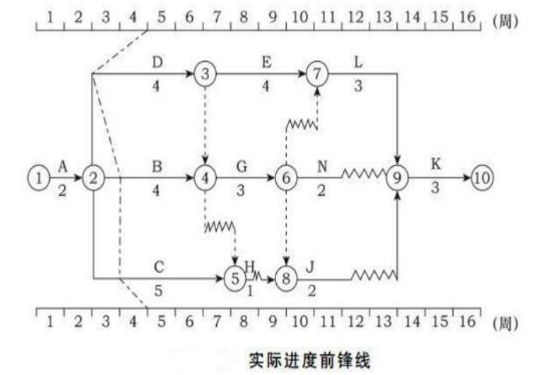

3.(1)实际进度前锋线如下:



(2)工作B拖后1周,因工作B总时差为1周,所以不影响总工期。
工作C拖后1周,因工作C总时差为3周,所以不影响总工期。
工作D拖后2周,因工作D在关键线路上,总时差为0,所以影响总工期2周。
4.项目监理机构应批准工程延期2周。
理由:施工中发现地下文物造成D工作拖延,属于建设单位应承担的风险。
5.事件B不能索赔费用。
理由:罕见特大暴雨属于不可抗力,施工单位施工机械损坏由施工单位自己承担。
事件D可以索赔费用。
理由:施工中发现地下文物属于建设单位应承担的风险,施工单位可以就设备闲置向建设单位索赔费用。
