1.事件1中,按照编制对象的不同,本工程应编制施工总进度计划、单位T程进度计划、分阶段(或专项)工程进度计划、分部分项工程进度计划。 2.针对模板及支架施工方案中模板整体设计,施工单位还应补充模板及支架的承载力、刚度验算;模板及支架的抗倾覆验算。
3.后浇带施工中的不妥之处:
(1)不妥之处:梁、板的模板与支架整体一次性搭设完毕。
原因:后浇带的模板及支架应独立设置。
(2)不妥之处:在楼板浇筑混凝土前,后浇带两侧用快易收口网进行分隔,上部用木板遮盖防止落入物料。
原因:后浇带两侧应用模板进行分隔,上部采用钢筋保护措施。
(3)不妥之处:两侧混凝土结构强度达到拆模条件后,拆除所有底模及支架,后浇带位置处重新搭设支架及模板。
原因:当混凝土强度达到设计要求时,方可拆除底模及支架。
(4)不妥之处:待主体结构封顶后浇筑后浇带混凝土。
原因:后浇带通常根据设计要求留设,并在主体结构保留一段时间(若设计无要求,则至少保留28d)后再浇筑,将结构连成整体。
后浇带混凝土填充作业的施工技术要点:
填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。后浇带接缝处按施工缝的要求处理。

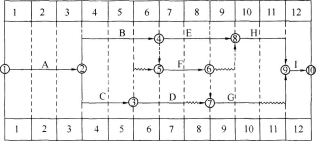

4.事件4中,施工单位压缩网络计划时,其最合理的方式应压缩工作E,需增加成本10万元。
