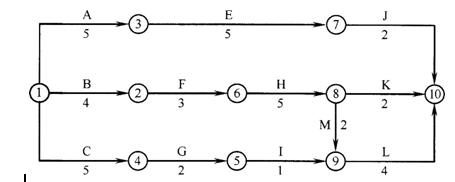

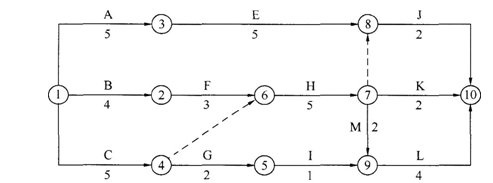

1. 调整后的进度计划网络图如下:
调整后进度计划网络图的关键线路(工作表示):B→F→H→M→L。
总工期为:18个月。
2.
(1)如果各项工作均按最早时间开始,起重机械的租赁时间为14个月。
(2)其中,设备闲置2个月。
3.
为了减少机械闲置时间,应将工作C开始时间往后推2个月。
理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故工作C开始时间往后推2个月后,则机械可连续使用,无闲置时间。
4.
(1)监理要求妥当。
(2)理由:根据《混凝土结构工程施工质量验收规范》GB50204—2015中第10.1.5条规定:当未取得同条件养护试件强度、同条件养护试件强度被判定为不合格或钢筋保护层厚度不满足要求时,应委托具有相应资质等级的检测机构按国家有关标准的规定进行结构实体检测。
(3)结构实体检测应包括如下内容:
混凝土强度检验、钢筋保护层厚度检验以及工程合同约定的项目。
(4)主要检验涉及结构安全的柱、梁等重要部位。
