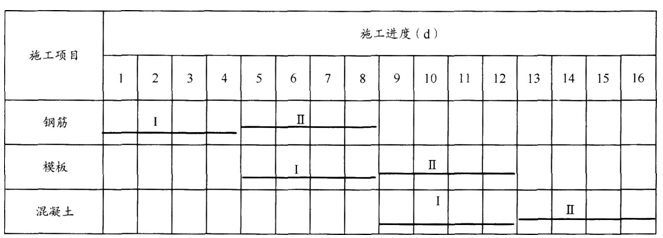

1. (1)底板施工进度横道图如下:
(2)流水施工组织类型是:等节拍(奏)流水施工。
(3)底板施工工期为:16d。
2.
(1)建设单位和施工单位分别应承担的损失费用为:建设单位承担的损失费用为8.2万元;施工单位承担的损失费用为:治疗费+警卫室损失费+清理超期1d罚款=9.7+0.7+0.5=10.9万元。
(2)工期顺延了5d。
(3)底板施工总工期为16+6=22d,因为采用了等节拍流水施工方式组织施工,且另外增加了“清理积雪、恢复底板施工”6d时间。
3.
事件三中专项施工方案实施中的不妥之处和理由分别如下:
不妥之处一:专项施工方案经施工项目负责人批准后开始实施;
理由:根据有关规定,专项施工方案要经施工单位的技术负责人和总监理工程师签字后方可实施。
不妥之处二:仅安排项目技术负责人进行现场监督;
理由:根据有关规定,应由专职安全生产管理人员进行现场监督。

4.
