(1)B工作1月末开始施工,然后开始C工作,然后间断施工,待G工作施工完毕后,再开始H工作的施工。
施工顺序为:B→C→H。
该专业施工队从进场到出场最短需要时间为:14个月,其中间断时间为5个月
(2)工作G、H 、L 为无节奏流水施工,按最大差法计算其流水施工工期:

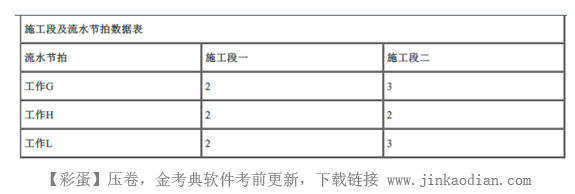

1)各施工过程流水节拍的累加数列: 工作G: 2,5
工作H: 2,4
工作L: 2,5
2)错位相减,取最大值得流水步距:

3)G、H、L三项工作的流水施工工期为:(2+3)+(3+2)=10月。
4)此时,线路G→H→L工期缩减至10个月(压缩了4个月);工作F线路自由时差为6个月,压缩4个月后仍不会成
为关键线路;线路G→H→M工期相应缩减至:3+(2+2)+2=9个月,也不会成为关键线路,故此时的关键线路仍为
G→H→L,正好弥补施工初期4个月的工期滞后,可满足业主提出的按原计划日期竣工的要求。
(3)还有:工期优化、费用优化。
资源优化的前提条件是:
①优化过程中,不改变网络计划中各项工作之间的逻辑关系。
②优化过程中,不改变网络计划中各项工作的持续时间。
③网络计划中各工作单位时间所需资源数量为合理数量。
④除明确可中断的工作外,优化过程中一般不允许中断工作,应保持其连续性。
