(1)预应力锚杆复合土钉墙适用于地下水位以上或降水的非软土基坑,且深度不宜大于15m。
(2)改正一:土钉、预应力锚杆复合土钉墙的坡比不宜大于1:0.2。

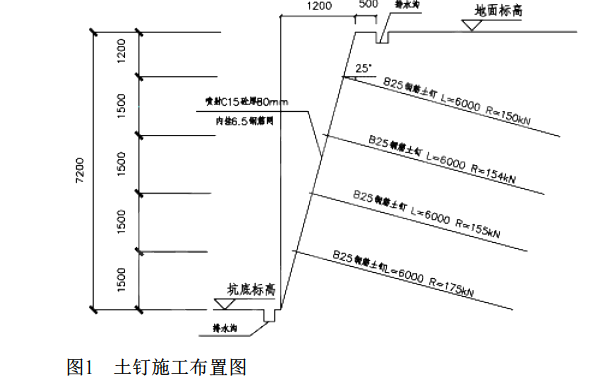

改正二:土钉倾角宜为5°~20°。
改正三:喷射混凝土面层设计强度等级不低于C20。

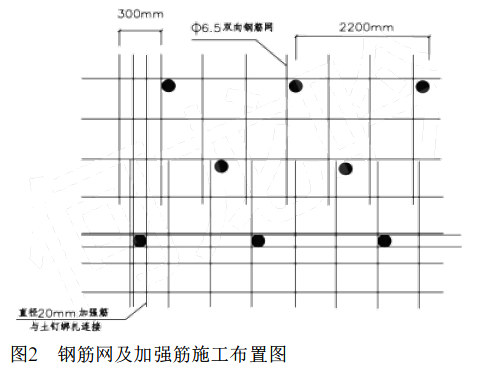

(3)改正一:钢筋网间距150~250mm。
改正二:土钉水平间距和竖向间距宜为1~2m。
改正三:土钉与加强钢筋宜采用焊接连接。
(4)不妥之处一:在本层土方开挖完毕后,施工单位在48h内完成土钉安放和喷射混凝土面层;
正确做法:开挖后应及时封闭临空面,应在24h内完成土钉安放和喷射混凝土面层。
不妥之处二:第一次注浆为水泥浆,注浆量等同于钻孔体积;
正确做法:第一次注浆宜为水泥砂浆,注浆量不应小于钻孔体积的1.2倍。
不妥之处三:在第一次注浆终凝后进行第二次注浆;
正确做法:第一次注浆初凝后,方可进行二次注浆。
不妥之处四:采用水泥砂浆,注浆量为第一次注浆量的10%;
正确做法:第二次压注纯水泥浆,注浆量为第一次注浆量的30%~40%。
不妥之处五:待上一层土钉完成注浆24h后,开挖下层土方;
正确做法:上一层土钉完成注浆48h后,才可开挖下层土方。
