分析

案例题 某广场地下车库工程,建筑面积18000㎡。建设单位和某施工单位根据《建设工程施工合同(示范文本)》签订了施工承包合同,合同工期140天。工程实施过程中发生了下列事件:

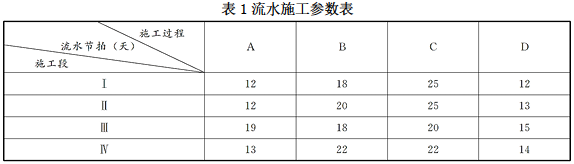

事件一:施工单位将施工作业划分为 A、B、C、D 四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见表1。

事件二:项目经理部根据有关规定,针对搭设高度为40m的落地式钢管脚手架编制了落地式钢管 脚手架安全专项施工方案,经施工项目负责人批准后开始实施。
事件三:在施工过程中,该工程所在地连续下了 6 天特大暴雨(超过了当地近 10 年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):
(1)工程清理、恢复费用18万元。
(2)施工机械设备重新购置和修理费用29万元。
(3)人员伤亡善后费用62万元。
(4)工期顺延6天。
【问题】
1.根据事件一,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天。
2.根据事件一,列式计算流水施工的计划工期是多少天,能否满足合同工期要求?
3.根据事件二,指出专项施工方案实施中有无不妥之处,并说明理由。
4.根据事件三,分别指出施工单位的索赔要求是否成立,并说明理由。

正确答案

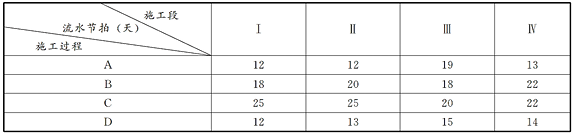

1.(1)流水施工参数转换表见下表。

(2)根据上表数据,按照累加数列错位相减取大差法,确定流水步距:
①各施工过程流水节拍的累加数列:
施工过程 A:12244356;
施工过程 B:18385678;
施工过程 C:25507092;
施工过程 D:12254054;
②错位相减,取最大值得流水步距:

2.计划工期 T=∑K+∑tn=(12+18+52)+(12+13+15+14)=136(天),满足合同工期的要求。 3.事件二中,工程专项施工方案“经施工项目负责人批准后开始实施”不妥。
理由:该工程专项施工方案不需要专家论证,但专项施工方案应当经施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。
4.(1)“工程清理、恢复费用18万元”索赔成立。
理由:不可抗力事件造成的工程清理、恢复费用,应由建设单位承担。
(2)“施工机械设备重新购置和修理费用29万元”索赔不成立。
理由:不可抗力事件造成的施工单位自有的机械损坏由施工单位自己承担。
(3)“人员伤亡善后费用62万元”索赔不成立。
理由:不可抗力事件造成的人员伤亡由各单位自己承担。
(4)“工期顺延6天”索赔成立。
理由:不可抗力事件造成的工期延后可进行工期顺延。
查看解析

相关试题

单选
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
A 1.1m B 1.2m C 1.3m D 1.5m
查看
单选
对悬臂梁的竖向位移变形影响最大的因素是()。
A 截面惯性矩 B 构件材料强度 C 构件的跨度 D 构件抗剪性能
查看
单选
高强(大于C50级)的混凝土工程,应优先选用的常用水泥是()。
A 硅酸盐水泥 B 矿渣水泥 C 普通水泥 D 粉煤灰水泥
查看
单选
紧急抢修工程主要掺入混凝土的外加剂是()。
A 早强剂 B 缓凝剂 C 引气剂 D 膨胀剂
查看
单选
衡量钢筋塑性性能指标的是()。
A 屈服强度 B 可焊性 C 伸长率 D 极限抗拉强度
查看
单选
结构设计时,应根据结构破坏可能产生后果的严重性,采用不同的安全等级。结构部件的安全等级不得低于()。
A 一级 B 二级 C 三级 D 四级
查看
单选
建筑高度60米的住宅属于()。
A 单层建筑 B 多层建筑 C 高层建筑 D 超高层建筑
查看
单选
地下室、局部夹层、公共走道、建筑避难区、架空层等有人员正常活动的场所最低处室内净高不应小于()。
A 2.00m B 1.50m C 2.20m D 1.80m
查看
单选
下列关于电梯设置规定的说法,错误的是()。
A 高层公共建筑和高层非住宅类居住建筑的电梯台数不应少于1台 B 建筑内设有电梯时,应设置至少1台无障碍电梯 C 电梯井道和机房与有安静要求的用房贴邻布置时,应采取隔振、隔声措施 D 电梯机房应采取隔热、通风、防尘等措施
查看
单选
下列不属于变形缝的是()。
A 伸缩缝 B 沉降缝 C 抗震缝 D 施工缝
查看
刷题小程序
建筑工程管理与实务题库小程序
