1.(1)预付款=(2000-80)×20%=384.00(万元)
(2)4月的应得进度款=300×90%-384/4=174.00(万元)<200(万元),因此总监理工程师不签发付款凭证;
5月份应得进度款=400×90%-384/4=264.00(万元)
所以,第5个月实际进度款=264+174=438.00(万元)

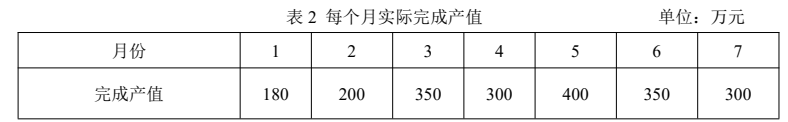

(3)应支付的竣工付款金额=(180+200+350+300+400+350+300)×(1-90%-3%)=145.60(万元)
(4)月度支付、分段支付、竣工后一次支付、双方约定的其他支付。
2.(1)工程价款管理是指对工程预付款、工程进度款、签证款、工程结算款、保修金的管理工作。
(2)还应包括:已支付的合同价款;应扣留的质量保证金;应支付的竣工付款金额。
3.(1)人脸、指纹、虹膜。
(2)移动定位、电子围栏。
(3)不少于2年。
4.(1)企业物资部门或授权项目部订货或采购。
(2)M材料的经济采购批量如下:

(3)更换、退货或让步接收(降级使用)。
5.项目成本降低额、项目成本降低率。
