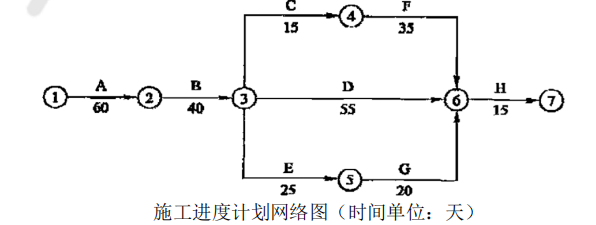

案例题 某单项工程,按下图所示进度计划网络图组织施工。

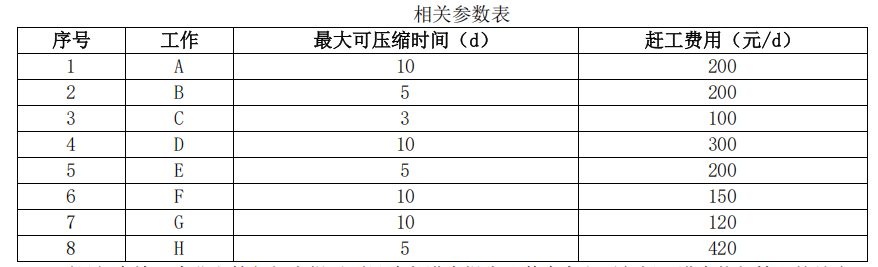

在第 75 天进行的进度检查时发现:工作 A 已全部完成,工作 B 刚刚开工。建设单位要求施工单位必须采取赶工措施,保证总工期。项目部向建设单位上报了进度计划调整方案,其中调整步骤是分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案。建设单位认为内容不全,要求认真分析补充内容后再上报。本工程原计划各工作相关参数见表 8.2-1。

项目部向施工企业主管部门上报了项目阶段进度报告,其内容主要包括:进度执行情况的综合描述,实际施工进度,资源供应进度。遭到施工企业主管部门的批评,认为内容不完整,要求补充后上报。
【问题】
(1)针对进度检查发现的问题,应如何调整原计划,并列出详细调整过程;试计算经调整后,所需投入的赶工费用。
(2)重新绘制调整后的进度计划网络图,并列出关键线路(以工作表示)。
(3)还应补充调整施工进度计划步骤的哪些内容?
(4)项目进度报告还应补充哪些内容?

正确答案
(1)A 拖后 15d,此时的关键线路:B→D→H:
①其中工作 B 赶工费率最低,故先对工作 B 持续时间进行压缩。
工作 B 压缩 5d,因此增加费用为:5×200=1000 元;
总工期为:185-5=180d;
关键线路:B→D→H。
②剩余关键工作中,工作 D 赶工费率最低,故应对工作 D 持续时间进行压缩。
工作 D 压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。
故工作 D 只能压缩 5d,因此增加费用为:5×300=1500 元;
总工期为:180-5=175d;
关键线路:B→D→H 和 B→C→F→H 两条。
③剩余关键工作中,存在三种压缩方式:同时压缩工作 C、工作 D;同时压缩工作 F、工作 D;压缩工作 H。
同时压缩工作 C 和工作 D 的赶工费率最低,故应对工作 C 和工作 D 同时进行压缩。
工作 C 最大可压缩天数为 3d,故本次调整只能压缩 3d,因此增加费用为:3×100+3×300=1200元;
总工期为:175-3=172d;
关键线路:B→D→H 和 B→C→F→H 两条。
④剩下压缩方式中,压缩工作 H 赶工费率最低,故应对工作 H 进行压缩。
工作 H 压缩 2d,因此增加费用为:2×420=840 元;
总工期为:172-2=170d。
⑤通过以上工期调整,工作仍能按原计划的 170d 完成。
(2)所需投入的赶工费为:1000+1500+1200+840=4540 元。

2)调整后的进度计划网络图如图所示。

其关键线路为:A→B→D→H 和 A→B→C→F→H。
3)还应补充:对调整方案进行评价和决策、调整;确定调整后付诸实施的新施工进度计划。
4)还应补充:
工程变更、价格调整、索赔及工程款收支情况;进度偏差状况及导致偏差的原因分析;解决问题的措施;计划调整意见。
查看解析

相关试题

单选
根据《建筑设计防火规范(2018 版)》GB50016-2014,下列选项中,属于一类高层民用建筑的有( )。
A 建筑高度大于 50m 的居住建筑(包括设置商业服务网点的居住建筑) B 建筑高度 24m 以上部分任一楼层建筑面积大于 1000 ㎡的商店 C 市级的广播电视和防灾指挥调度建筑 D 建筑高度大于 24m 的单层公共建筑
查看
单选
下列关于墙体构造说明正确的是()。
A 勒脚高度不应小于600mm B 散水一般的宽度为600~1000mm C 女儿墙泛水高度不应小于150mm D 墙体水平防潮层宜设在室外地坪以上60mm处
查看
单选
下列关于归档文件质量要求,说法正确的有( )。
A 归档的纸质工程文件可为复印件 B 工程文件中文字材料幅面尺寸规格宜为A3幅面 C 主要竣工图应加盖竣工图章 D 电子文件内容容必须与其纸质档案一致
查看
单选
下列关于混凝土组成材料中细骨料的说法,正确的是( )。
A 砂可分为天然砂、机制砂和混合砂三类 B 在相同质量条件下,粗砂的总表面积较大 C 细度模数越大,表示砂越细 D 按细度模数砂可分为粗砂、中砂、细砂三级
查看
单选
下列关于水泥凝结时间的说法正确的是( )。
A 初凝时间不宜过长,终凝时间也不宜过短 B 初凝时间是从水泥加水拌合起至水泥浆开始产生强度所需的时间 C 终凝时间是从水泥加水拌合起至水泥浆达到强度等级所需的时间 D 常用水泥的初凝时间均不得短于 45min,硅酸盐水泥的终凝时间不得长于 6.5h
查看
单选
下列关于施工现场建筑垃圾再利用,说法错误的是( )
A 黑色金属类工程弃料通过切割、焊接等手段加以利用 B 有色金属类工程弃料与黑色金属类工程弃料混合处理 C 现场短木方用于小开间模板支设 D 废旧模板可用于制作消防柜
查看
单选
下列关于静压桩终止沉桩标准的说法,错误的是( ) 。
A 静压桩应以标高为主,压力为辅 B 摩擦桩应按桩顶标高控制 C 端承桩应以终压力控制为主,桩顶标高控制为辅 D 端承摩擦桩,应以终压力控制为主,桩顶标高控制为辅
查看
单选
下列关于单元式玻璃幕墙特点描述正确的是( )。
A 工厂化程度高 B 工期长 C 单方材料消耗量小 D 施工简单
查看
单选
关于深基坑支护结构构造说法错误的是()。
A 地下连续墙可以用于基坑安全侧壁等级为一、二、三级 B 地下连续墙水下浇筑混凝土强度等级应比设计强度提高一级进行配制 C 土钉墙应逐层开挖并施工土钉,上一层土钉完成注浆12h后,才可开挖下层土方 D 采用锚杆支护时,锚固段强度大于15MPa并达到设计强度的75%后方可进行张拉
查看
单选
施工缝的位置应在混凝土浇筑之前确定,有主次梁的楼板,施工缝应留置在()。
A 主梁跨中1/2范围内 B 次梁跨中1/2范围内 C 主梁跨中1/3范围内 D 次梁跨中1/3范围内
查看
刷题小程序
建筑工程管理与实务题库小程序
