1.单位工程进度计划包括:(1)工程设计情况:拟建工程的建筑面积、层数、层高、总高、总宽、总长、平面形状和平面组合情况,基础、结构类型,室内外装修情况等。
(2)单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。
2.(1)首层水平杆搭设后应该对脚手架再次进行检查验收。
(2)需对脚手架检查和验收的情况还有:
① 基础完工后及脚手架搭设前;
②作业脚手架每搭设一个楼层高度;
③ 悬挑脚手架悬挑结构搭设固定后;
④搭设支撑脚手架,高度每2~4步或不大于6m。

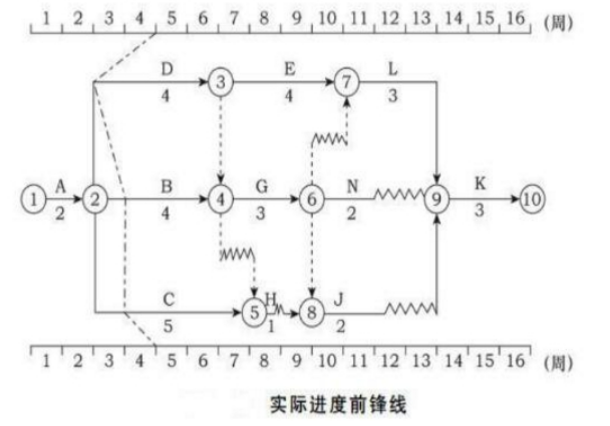

3.(1)实际进度前锋线如下:

(2)工作B拖后1周,因工作B总时差为1周,所以不影响总工期。
工作C拖后1周,因工作C总时差为3周,所以不影响总工期。
工作D拖后2周,因工作D在关键线路上,总时差为0,所以影响总工期2周。
4.项目监理机构应批准工程延期2周。
理由:(1)施工中发现地下文物造成D工作拖延,属于建设单位应承担的风险。 因工作D在关键线路上,总时差为0,所以影响总工期2周。
(2)遇到罕见特大暴雨,属于不可抗力,因为B工作在非关键线路上,总时差为1周,延误1周没有超过总时差,不影响总工期。
(3)检验检测配合工作,属于建设单位应承担的风险。因为C工作在非关键线路上,总时差为3周,延误1周没有超过总时差,不影响总工期。
5.事件B不能索赔费用。
理由:罕见特大暴雨属于不可抗力,施工单位施工机械损坏由施工单位自己承担。
事件D可以索赔费用。
理由:施工中发现地下文物属于建设单位应承担的风险,施工单位可以就设备闲置向建设单位索赔费用。
