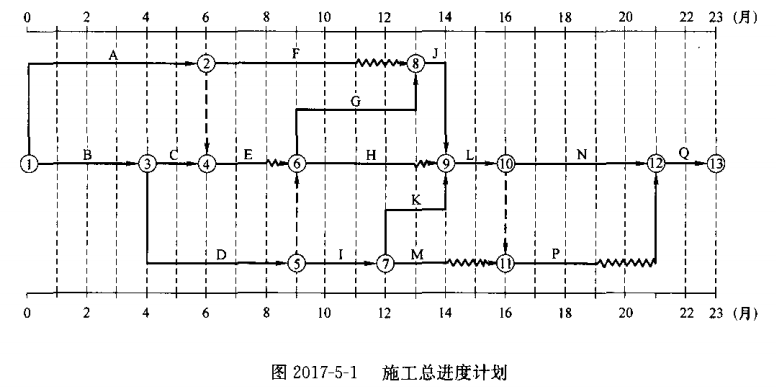

案例题 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经项目监理机构批准的施工总进度计划如图5—1所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工。

施工过程中发生如下事件:
事件1:工作A为基础工程,施工中发现未探明的地下障碍物,处理障碍物导致工作A暂停施工0.5个月,施工单位机械闲置损失12万元,施工单位向项目监理机构提出工程延期和费用补偿申请。
事件2:由于建设单位订购的工程设备未按照合同约定时间进场,使工作J推迟2个月开始,造成施工人员窝工损失6万元,施工单位向项目监理机构提出索赔,要求工期延期2个月,补偿费用6万元。
事件3:事件2发生后,建设单位要求工程仍按原计划工期完工,为此,施工单位决定采取赶工措施。经确认,相关工作赶工费率及可缩短时间见表5—1。
表5-1工作赶工费率及可缩短时间

【问题】
1.指出图5—1所示施工总进度计划的关键线路及工作E、M的总时差和自由时差。
2.针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。
3.针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。
4.针对事件3,为使赶工费用最少,应选哪几项工作进行压缩?说明理由。需要增加赶工费多少万元?
5.施工进度计划调整的内容包括哪些?

正确答案
【第1问】
关键线路:B→D→I→K→L→N→Q或B→D→G→J→L→N→Q。
工作E的总时差为1个月,自由时差为1个月。
工作M的总时差为4个月,自由时差为2个月。
【第2问】
针对事件1,项目监理机构应批准工程延期0个月,费用补偿12万元。
理由:施工中发现未探明的地下障碍物,属于非施工单位原因,建设单位承担由此发生的施工单位机械闲置损失12万元,并顺延延误的工期。但是由于工作A有1个月的总时差,所以工作A暂停施工0.5个月不影响总工期,不应批准工程延期。
【第3问】
针对事件2,项目监理机构应批准工程延期2个月,费用补偿6万元。
理由:建设单位订购的工程设备未按照合同约定时间进场,属于建设单位原因,建设单位承担由此发生的施工人员窝工损失6万元,并顺延延误的工期。工作J是关键工作,其推迟2个月开始将使总工期延期2个月,所以应批准工程延期2个月。
【第4问】
(1)工作L、N、Q为关键工作,由于工作N的赶工费率最低,故选工作N开始压缩,压缩时间为1.5个月,增加赶工费1.5×10=15(万元),压缩总工期1.5个月。
(2)工作L、N、Q仍然为关键工作,在可压缩的关键工作中,选赶工费率较小的工作L进行压缩,压缩时间为0.5个月,增加赶工费0.5×20=10(万元),压缩总工期0.5个月。
(3)经过以上两次调整,已达到缩短总工期2个月的目的,增加赶工费为:15+10=25(万元)。
【第5问】
包括:施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。
查看解析

相关试题

单选
总承包服务费计入( )。
A 规费 B 措施项目费 C 分部分项工程费 D 其他项目费
查看
单选
在建筑工程立项阶段组织编制项目绿色策划方案的单位是( )。
A 建设单位 B 施工单位 C 设计单位 D 勘察单位
查看
单选
一般用于大型工程的场地坐标测设及复杂工程的定位和细部测设的仪器是()。
A 水准仪 B 经纬仪 C 激光铅直仪 D 全站仪
查看
单选
下列流水施工的基本组织形式中,其专业工作队数大于施工过程数的是( )。
A 等节奏流水施工 B 异步距异节奏流水施工 C 等步距异节奏流水施工 D 无节奏流水施工
查看
单选
对长度和宽度均较大的大面积土方一次开挖,可用( )。
A 推土机 B 铲运机 C C装载机 D 挖掘机
查看
单选
硫酸盐等化学物质对混凝土引起的腐蚀是属于混凝土耐久性中的( )环境类别。
A 一般环境 B 冻融环境 C 海洋氯化物环境 D 化学腐蚀环境
查看
单选
关于室外疏散楼梯和平台的说法,正确的是( )。
A 可采用难燃材料制作 B 平台的耐火极限不应低于 1h,楼梯段的耐火极限应不低于 0.25h C 疏散门应正对着楼梯段 D 疏散出口的门宜采用乙级防火门,且门必须向外开
查看
单选
下列关于常用建筑结构体系的说法错误的是( )。
A 网架结构杆件主要承受轴向力 B 拱是一种有推力的结构,它的主要内力是轴向压力 C 框架-剪力墙结构中,水平荷载主要由框架承担 D 筒体结构适用于高度不超过 300m 的建筑
查看
单选
地震时使用功能不能中断或需尽快恢复的生命线相关建筑与市政工程,以及地震时可能导致大量人员伤亡等重大灾害后果,需要提高设防标准的建筑与市政工程属于( )抗震设防类
A 甲类 B 乙类 C 丙类 D 丁类
查看
单选
下列关于混凝土取样与试件留置,说法错误有( )。
A 每拌制100盘且不超过100m3时,取样不得少于一次 B 每工作班拌制不足100盘时,取样不得少于一次 C 连续浇筑超过1000m3时,每500m3取样不得少于一次 D 每一楼层取样不得少于一次
查看
刷题小程序
建筑工程管理与实务题库小程序
