1.降水的方法还有:轻型井点、多级轻型井点、喷射井点、电渗井点、真空降水管井、降水管井等。
2.(1)土方开挖应遵循的原则:“开槽支撑,先撑后挖,分层开挖,严禁超挖”。
(2)还有:水平标高、边坡坡度、排水、降水系统。
3.(1)人员及设备、测点布置与保护、监测频次、预警标准及监测成果报送等。
(2)不妥。

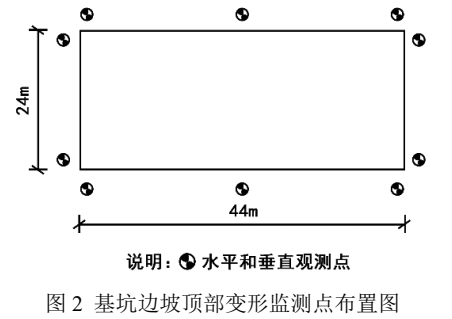

理由:监测点水平间距不宜大于20m,且每边监测点不宜少于3个。
(3)巡视检查的内容还应包括:周边环境、监测设施及其他。
4.(1)在有地表水、地下水作用的土层开挖时,未采取有效的降排水措施;
(2)边坡顶部堆载过大,或受外力振动影响;
(3)土质松软,开挖次序、方法不当。
5.(1)正确做法如下:
正确做法1:轻型动力触探检验间距一般1.0~1.5m;
正确做法2:素土、灰土分层虚铺厚度宜为200~300mm;
正确做法3:不得在柱基、墙角及承重窗间墙下接缝。
(2)轻型动力触探进行基槽检验时,应检查下列内容:
1)地基持力层的强度和均匀性;
2)浅埋软弱下卧层或浅埋突出硬层;
3)浅埋的会影响地基承载力或地基稳定性的古井、墓穴和空洞等。
6.(1)施工中应检查分层铺设的厚度、分段施工时上下两层的搭接长度、夯实时的加水量、夯压遍数及压实系数。
(2)对于换填地基、强夯地基,应现场检查处理后的地基均匀性、密实度等检测报告和承载力检测资料。
