1.事件1中,监理实施细则还应包括的内容有:监理工作流程,监理工作要点(或重点)。
对于监理工作方法及措施中提出的具体要求,第①项妥当,理由:深基坑工程属危险性较大的分部分项工程;第②项不妥,理由:应签发监理通知单而不是签发工程暂停令。
2.事件2中,总监理工程师对现场施工质量巡视要求的内容还应包括:
(1)是否按工程设计文件(或施工图)、工程建设标准进行施工。
(2)使用的工程材料、构配件和设备是否合格。
(3)特种作业人员是否持证上岗。

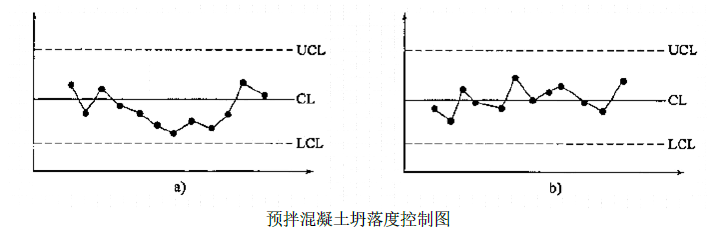

3.a)生产过程异常;理由:在中心线(CL)—侧出现7点链;
b)生产过程正常;理由:点子随机排列。
4.(1)不妥之处:专项施工方案经总监理工程师审核签字后交由施工单位实施。
正确做法:总监理工程师审核签字后交建设单位审批,同意后方可实施。
(2)不妥之处:施工单位调整施工顺序时未重新报审调整后的专项施工方案。
正确做法:应由施工单位按程序重新报审调整后的专项施工方案。
(3)不妥之处:项目监理机构发现施工单位未按专项施工方案施工后未要求施工单位采取整改措施。
正确做法:应签发监理指令单,要求施工单位整改并按专项施工方案实施。

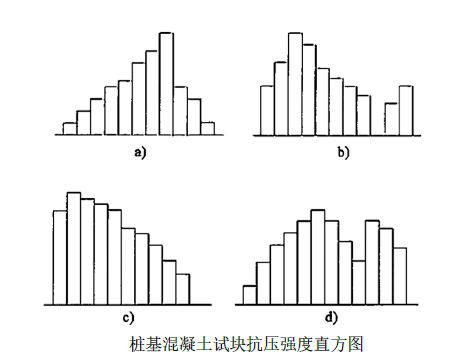

扩展:四种直方图的类型及其形成原因如下:(1)a)属于缓坡形。形成原因:操作中对上限控制太严。(2)b)属于孤岛形。形成原因:原材料发生变化,或临时由他人顶班作业。(3)c)属于绝壁形。形成原因:数据收集不正常。(4) d)属于双峰形。形成原因:用两种不同方法或两台设备或两组工人进行生产的数据混在一起。
