案例题 某施工单位承建一矿山选煤厂主厂房土建、机电设备安装及配套设施工程,根据合同工期编制的施工进度计划网络图见图2,网络计划计算工期与合同工期一致。开工前,监理工程师审核施工方案时发现,工作A、G、H使用的是同一台设备,进度计划网络图中没有体现,要求施工单位据此完善施工进度计划网络图。

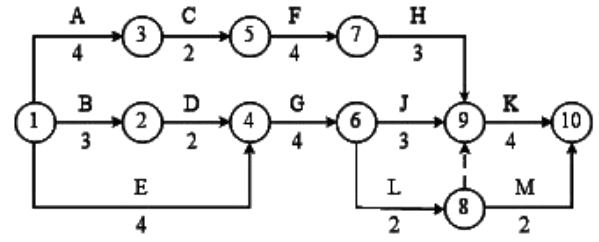

图2施工进度计划网络图(单位:月)
工程实施过程中,因建设单位要求调整设计,使工作J拖延了2个月,施工单位机具未及时到场使工作K拖延了1个月。事后施工单位在索赔有效期内提出工期延期申请。
工作J施工过程中,发生了一起一般质量事故。停止施工后,立即报告监理工程师,并自行开展质量事故调查。进行事故分析后,研究制定了事故处理方案,编写了质量事故调查报告。
问题:
1.根据施工进度计划网络图计算该项目的施工工期,并指出关键线路。
2.针对监理工程师提出的问题,施工单位应如何完善施工进度计划网络图?
3.施工单位可获得多长时间的工期补偿?说明理由。
4.处理质量事故过程中,施工单位的做法有何不妥?说明这起质量事故调查的组织和参与单位。

正确答案
1.施工工期为 17 个月。
关键线路为:A-C-F-H-K。
2.由于工作 A、G、H 共用同一台设备,三项工作间构成了紧前紧后关系,故在施工进度计划网络图中应增加两条虚工序:③-④之间添加一条虚工作,箭线由③指向④;⑥-⑦之间增加一条虚工作,箭线由⑥指向⑦。
3.施工单位可获得的合同工期补偿为 1 个月。
理由:建设单位原因引起的工期延长应获得补偿,但 J 工作有 1 个月的时差,故该项延误可获得的工期补偿为 1 个月。施工单位原因引起的工作 K 延误,不应获得补偿。
4.(1)施工单位不妥之处:自行开展质量事故调查。
(2)一般质量事故原因分析应由监理单位组织,由设计单位、施工单位、建设单位等参加。
查看解析

相关试题

单选
关于冷加工对建筑钢材性能影响的说法,正确的是( )。
A 提高钢材的韧性 B 提高钢材的塑性 C 降低钢材的极限强度 D 提高钢材的屈服强度
查看
单选
混凝土连续浇筑的间歇时间超过初凝时间,应留设( )。
A 温度缝 B 伸缩缝 C 沉降缝 D 施工缝
查看
单选
井筒基岩破碎带地层掘进前,采用工作面预注浆的目的是( )。
A 减小岩体的渗透性 B 提高开挖岩体可爆性 C 减小爆破后矸石块度 D 提高炮眼利用率
查看
单选
土层锚杆施工时,拌制砂浆不应采用的水泥品种是( )。
A 硅酸盐水泥 B 普通硅酸盐水泥 C 矿渣硅酸盐水泥 D 高铝水泥
查看
单选
倾斜巷道下山施工相对上山施工的不利环节是( )。
A 钻眼爆破 B 斜巷运输 C 永久支护 D 工作面排水
查看
单选
关于锚喷支护设计与施工的说法,错误的是( )。
A 锚喷支护不可在未胶结的松散岩体中使用 B 膨胀性岩体中锚喷支护设计应通过试验确定 C 锚喷支护的设计与施工应合理利用围岩自身的承载力 D 喷射混凝土的最大厚度不应超过200mm
查看
单选
关于矿井施工通风工作的说法,错误的是( )。
A 煤巷掘进应采用压入式通风 B 有瓦斯涌出的独头巷道应采用抽出式通风 C 生产水平与采区必须实行分区通风 D 矿井进入三期工程前必须实现全风压通风
查看
单选
矿井的施工测量控制网的布置应当( )。
A 按照从局部到整体的程序进行 B 在施工前全部完成 C 按要求分级进行布网 D 采用一级控制
查看
单选
关于矿井施工测量工作要求的说法,正确的是( )。
A 施工测量控制网应由局部到整体进行布设 B 矿井联系测量控制网可以根据需要独立布设 C 地面和井下控制测量应采用同一坐标系统 D 几何定向是矿井联系测量的唯一途径
查看
单选
井下巷道采用钻爆法施工,爆破通风后的首要工作是( )。
A 临时支护 B 安全检查 C 钻眼准备 D 洒水降尘
查看
