分析

案例题 某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成。泵房安装立式轴流泵,泵房为块基型泵房,采用混凝土灌注桩基础。合同工期6个月(每月按30天算)。

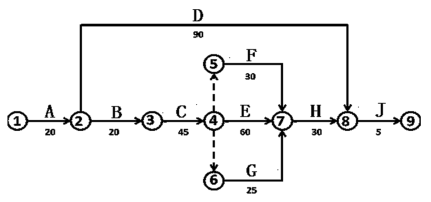

承包人编制的并经监理批准施工总进度计划如下图所示。

施工中发生如下事件:

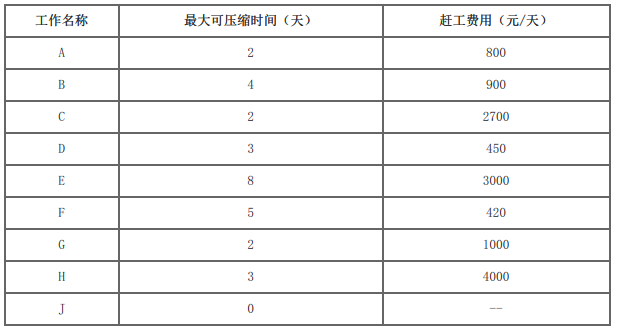

事件1:承包人在该泵站工程开工后第46天进度检查时发现,A工作和B工作以完成,已开始的C工作施工工期进度滞后5天,项目部根据赶工参数(如下表)对相关工作进行压缩,确保完工日期不变。

事件2:施工现场地面高程为31.0m~31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5m~31.4m高程范围内为黏土,12.0m~18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。

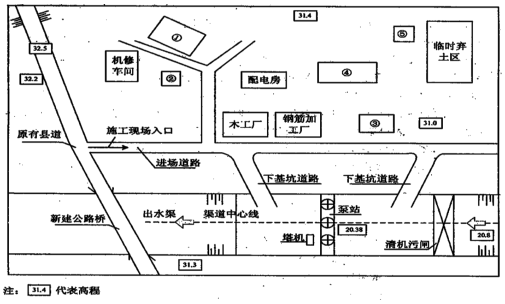

事件3:根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意图如下。图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。

【问题】
1.事件1中,按照经济合理的原则对相关工作进行赶工,应如何赶工?赶工费用多少?
2.事件2中,简要说明基坑开挖时需要降水的理由,指出哪个降水方案较适用于本工程,并说明理由。
3.事件3中,根据有利生产、方便生活、易于管理、安全可靠的原则,指出示意图中代号中①、②、③、④、⑤所对应临时设施的名称。
4.事件3中,根据《建设工程安全生产管理条例》,承包人应当在图中哪些地点和设施附近设置安全警示标志?

正确答案
1.C工作压缩2天。
E工作压缩3天。
赶工费用:2700×2+3000×3=14400(元)。
2.(1)降水理由:该地基承压水位(29.5m)高于建基面(20.38m),建基面以下黏性土隔水层厚度(1.88m)较薄,不满足压重要求。
(2)管井降水方案适用于本工程,理由是中砂地层承压水位较高,涌水量较大含水层厚度大。
3.①生活区。
②零星材料仓库。
③混凝土拌合系统。
④预制构件厂。
⑤油料库。
4.施工现场入口、油料库、配电房、基坑边沿(或下基坑道路)、塔机等。
查看解析

相关试题

单选
下列关于不同围堰形式的要求,说法正确的是( )。
A 混凝土围堰的特点是挡水水头高,底宽小,抗冲能力大,应优先采用 B 混凝土围堰宜优先选用重力式碾压混凝土结构。河谷狭窄且地质条件良好的堰址可采用混凝土拱围堰 C 装配式钢板桩格形围堰适用于在岩石地基或混凝土基座上建造,其最大挡水水头不宜大于 20m D 打入式钢板桩围堰适用于细砂砾石层地基,其最大挡水水头不宜大于 30m
查看
单选
下列费用中不属于间接费的是( )。
A 工伤保险费 B 住房公积金 C 差旅交通费 D 临时设施费
查看
单选
混凝土裂缝修补方法中,同时适用于沉降缝和施工缝的是( )。
A 环氧砂浆贴橡皮等柔性材料修补 B 钻孔灌浆 C 外贴钢板 D 喷浆
查看
单选
下列不属于导流建筑物级别划分指标的是( )。
A 保护对象 B 失事后果 C 使用年限 D 主要建筑物规模
查看
单选
合理使用年限为50年的水工结构,环境类别为三类,混凝土最低强度等级应是( )。
A C20 B C25 C C30 D C35
查看
单选
水库遇大坝的设计洪水时,在坝前达到的最高水位称为( )。
A 防洪限制水位 B 设计洪水位 C 正常高水位 D 防洪高水位
查看
单选
灌浆施工工序包括①钻孔②冲洗③压水试验④灌浆及质量检查,正确的工序应为( )。
A ①②③④ B ①②④③ C ①③②④ D ④③②①
查看
单选
材料在潮湿的空气中吸收空气中水分的性质称为( )。
A 亲水性 B 吸湿性 C 耐水性 D 吸水性
查看
单选
由于监理人未能按合同约定发出指示、指示延误或指示错误而导致承包人费用增加和(或)工期延误的,由( )承担赔偿责任。
A 监理人 B 承包人 C 发包人 D 发包人和监理人
查看
单选
下列关于水利水电工程施工工厂设施的说法,正确的是( )。
A 混凝土生产系统设计生产能力为 200m3/h 的规模为中型 B 混凝土拌合料预冷可通过预冷水泥的方式降低温度 C 施工供电系统中对泄洪设施供电属于一类负荷 D 施工现场各种材料的储存量需按照高峰月材料总需要量、月工作天数、需要材料的储存天数和不均匀系数确定
查看
