1.(1)冷缝的产生原因:层间间歇超过混凝土初凝时间。
(2)处理方法:在新混凝土浇筑之前,必须进行缝面处理,可用刷毛、冲毛等方法清除混凝土表面的浮浆及松动集料,使表层石子半露,形成有利于层间结合的麻面。施工缝凿毛后,应冲洗干净使其表面无渣、无尘,才能浇筑混凝土。
(3)为避免出现冷缝,可采取的措施:
①改变分块尺寸和铺层厚度;
②增大运输浇筑能力;
③考虑改变浇筑方法,将平浇法改变为斜层浇筑或台阶浇筑等。
2.S—最大混凝土块的浇筑面积;D—最大混凝土块的浇筑分层厚度;t1—混凝土初凝时间;
t2—混凝土出机后到浇筑入仓的时间。
混凝土初凝条件校核小时生产能力(平浇法施工)计算公式:Qh≥1.1SD/(t1-t2)=1.1×400×0.4/(3-0.5)=70.4m3/h。

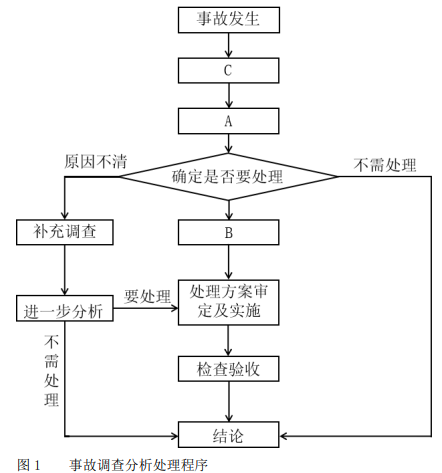

3.A:原因分析;B:制定处理方案;C:事故调查。
4.(1)“四不放过”原则:事故原因不查清楚不放过、主要事故责任者和职工未受到教育不放过、补救和防范措施不落实不放过、责任人员未受到处理不放过。
(2)不妥之处:经项目法人审定后实施,并报质量监督机构备案不妥。
正确处理程序:一般质量事故,由项目法人负责组织有关单位制定处理方案,报上级主管部门备案。
