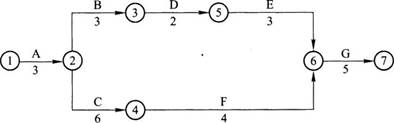

案例题 某水电站厂房为现浇钢筋混凝土结构。监理工程师批准的施工网络计划如下图所示(图中持续时间单位为月)。合同中规定,土方工程单价为16元/m3,土方工程量估算为22000m3;混凝土工程量估算为1800m3,单价为320元/m3;当土方或混凝土的任何一项工程量超过原估算工程量的15%时,则超出15%部分的结算单价可进行调整,调整系数为0.9。在工程进行到第四个月时,业主方要求承包商增加一项工作K,经协商其持续时间为2个月,安排在D工作结束后,E、F工作开始前完成,其土方量为3500m3,混凝土工程量为200m3。


问题:
1.该项工程原进度计划的工期是多少个月?在施工中应重点控制哪些工作?为什么?
2.由于增加了K工作,承包方提出了顺延工期2个月的要求,该要求是否合理?画出增加K工作后的网络计划并说明理由。
3.由于增加了K工作,相应的工程量有所增加,承包方提出对增加工程量的结算费用为:
土方工程:3500×16=56000元
混凝土工程:200×320=64000元
合计:120000元
你认为该费用是否合理?为什么?

正确答案
【第1问】
1-1.该项工程计算的施工工期为18个月。
1-2.在施工中应重点控制A、C、F、G关键工作
1-3.因为它们决定了工期的长短,且无时间上的机动性(时差等于零)。
【第2问】
2-1.承包方提出了顺延工期2个月的要求不合理。

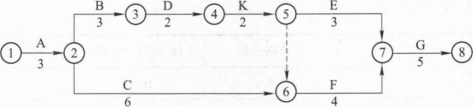

2-2.增加K工作后的网络计划如下图所示。因为增加K工作后关键线路转移为A→B→D→K→F→G,计算工期为19个月,实际影响总工期只有1个月(TC2-TC1=19-18=1)。

【第3问】
3-1.增加结算费用120000元不合理。
3-2.因为增加了K工作,使土方工程量增加了3500m3,已超过了原估计工程量22000m3的15%,故应进行价格调整,新增土方工程款为:
(22000×15%)×16+[3500-(22000×15%)]×16×0.9=3300×16+200×16×0.9=55680元
混凝土工程量增加了200m3,没有超过原估计工程量1800m3的15%,故仍按原单价计算,新增混凝土工程款为200×320=64000元。 故合理的费用为55680+64000=119680元。
查看解析

相关试题

单选
用来确定水泵安装高程的性能参数是( )。
A 流量 B 扬程 C 允许吸上真空高度或必需汽蚀余量 D 效率
查看
单选
上盘上升,下盘下降的断层称( )。
A 正断层 B 逆断层 C 平移断层 D 反断层
查看
单选
根据《水利建设工程文明工地创建管理办法》,文明工地实行届期制,每( )年通报一次。
A 1 B 2 C 3 D 4
查看
单选
漏洞险情的抢护方法中,采用( )抢护漏洞进口,需防止盖堵初始时,由于洞内断流,外部水压力增大,洞口覆盖物的四周进水。
A 反滤围井 B 戗堤法 C 塞堵法 D 盖堵法
查看
单选
某堤防工程防洪标准为50年一遇,根据《堤防工程设计规范》(GB50286--2013),该堤防工程的级别为( )级。
A 2 B 3 C 4 D 5
查看
单选
下列有关施工放样的基本工作说法正确的是( )。
A 施工放样的原则是“先碎部,后控制” B 施工控制网分为平面控制网和高度控制网 C 高程控制网分为二等、三等、四等、五等 D 平面位置放样方法包括极坐标法、轴线交会法、水准测量法。
查看
单选
根据《水利水电建设工程验收规程》的有关规定,分部工程验收应由项目法人或( )主持。
A 委托监理单位 B 委托承包单位 C 委托设计单位 D 委托运行管理单位
查看
单选
测定混凝土面板堆石坝的堆石干密度一般采用( )法。
A 环刀 B 烘干 C 灌砂 D 灌水
查看
单选
按危害程度,质量通病有( )种情况。
A 1 B 2 C 3 D 4
查看
单选
常充填混凝土适用于护坡的土工合成材料是( )。
A 土工格栅 B 土工网 C 土工模袋 D 土工格室
查看
刷题小程序
水利水电工程管理与实务题库小程序
