1.
该工程等别为 Ⅲ 等;大坝建筑物级别为 3 级;发电厂房建筑物级别为 3 级;工作桥建筑物级别为 4 级;临时挡水围堰建筑物级别为 5 级。
【解题思路】由水库总库容 0.9 亿 m3,年引水量 2.7 亿 m3,装机容量 220MW 可知工程等别为 Ⅲ 等,对应主要建筑物级别为 3 级,次要建筑物级别为 4 级,坝高 65m 不满足升级条件。而保护 3 级建筑物的临时挡水建筑物级别为 5级
2.

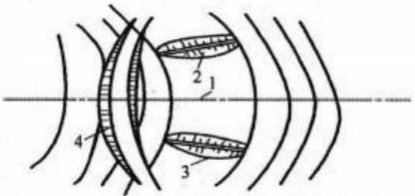

(1)1-水工建筑物轴线;2-上游围堰;3-下游围堰;4-导流明渠
(2)明渠导流
【解题思路】本问考察对于书中辅助导流方式的识别与识图。
3.
(1)36.0+0.7+0.8=37.5m
(2)围堰防冲一般采用抛石护底、铅丝笼护底、柴排护底等措施。
【解题思路】堰顶高程=上游水位+波浪爬高+安全超高
4.
(1)对土料场应经常检查所取土料的土质情况、土块大小、杂质含量和含水量等。
(2)土料的含水量偏高,一方面应改善料场的排水条件和采取防雨措施,另一方面需将含水量偏高的土料进行翻晒处理,或采取轮换掌子面的办法,使土料含水量降低到规定范围再开挖。
【解题思路】经常性考点,要熟悉料场检查项目及含水量偏低或者偏高的处理措施。
