1.该水库工程等别为Ⅱ等,工程规模为大(2)型,主要建筑物级别为 2 级,次要建筑物级别为 3 级;主要建筑物执业规模为大型,应由一级注册建造师担任,次要建筑物执业规模为中型,可由一级、二级注册建造师担任。
2.(1)不妥之处:合格后随机抽取了一根钢筋在其端部先截去了 400mm 后再截取了一个抗拉试件和一个冷弯试件进行检验。
改正:钢筋一个验收批检验应随机选取 2 根经外部质量检查和直径测量合格的钢筋,各截取一个抗拉试件和一个冷弯试件进行检验,不得在同一根钢筋上取两个或两个以上同用途的试件。钢筋取样时,钢筋端部要先截去 500mm 再取试样。
(2)拉力检验项目包括:屈服点、抗拉强度和伸长率。
3.泵站基坑开挖深度达到 6m,施工单位编制了专项施工方案,经审核合格,项目经理签字确认后实施不妥;
专项施工方案经审核合格的,应由施工单位技术负责人签字确认;该工程为超过一定规模的危险性较大的单项工程,施工方案应由施工单位组织召开审查论证会。施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。

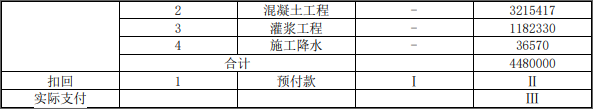

4.Ⅰ为 1462.5 万元;
Ⅱ为 37.5 万元;
Ⅲ为 410.5 万元
【计算过程 A=15000×10%=1500 万元
R9=1500×(13200-15000×10%)/(90%-10%)×15000=1462.5(万元)
R10=1500×(13200+448-15000×10%)/(90%-10%)×15000=1518.5(万元)>1500 万元
10 月份预付款=1500-1462.5=37.5(万元)
10 月份实际付款=448-37.5=410.5(万元)】
