1.

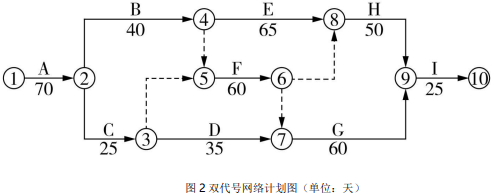

工期 255 天,关键线路:A→B→F→G→I。
【解题思路】通过标号法标出各节点时间,确定关键线路及总工期。
2.
(1)不成立;理由:C 工作有 15 天的总时差,仅影响总工期 5 天,索赔 20 天不成立。
(2)不成立;理由:承包人机械设备故障属承包人责任,索赔工期不成立。
(3)不成立;理由:前述事件后 H 工作有 10 天的总时差,变更不影响总工期,索赔不成立。
(4)不成立;理由:雨季降雨属承包人应承担的风险责任,索赔不成立。
【解题思路】通过标号法确定各工作的总时差,先判定事件责任方,再对比延误时间和总时差确定是否影响总工期来判断索赔是否成立。
3.
可索赔合理工期共 5 天。实际施工工期 267 天。
【解题思路】在上一问判断完索赔是否成立后,对比对总工期的影响,判断实际施工工期。
4.
不妥 1:施工用的 8KV 变压器装于地面时,有 0.3m 的高台。
正确做法:施工用的 10kV 及以下变压器装于地面时,应有 0.5m 的高台。
不妥 2:高台的周围装设了 1.5m 高栅栏。
正确做法:高台的周围应装设栅栏,其高度不低于 1.7m。
不妥 3:栅栏与变压器外廓的距离为 0.8m。
正确做法:栅栏与变压器外廓的距离不得小于 1m。
【解题思路】本题考察相关标准内容的记忆和掌握,重点记忆常规考点及安全相关考点。
