案例题 某水利枢纽工程包括混凝土重力坝、导流隧道、发电厂房等,大坝施工期上下游设土石围堰。发包人依据《水利水电工程标准施工招标文件》(2009 年版)编制了施工招标文件。招投标及施工过程中发生如下事件:

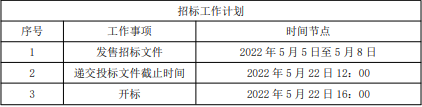

事件一:招标代理机构初步拟定的招标工作计划见下表。

事件二:发电厂房工程合同估价为 5000 万元。招标文件中要求按照合同估价的 2%缴纳投标保证金 100 万元。
事件三:因工程涉及汛期施工,项目法人在主汛期前 20 天,组织施工单位制订了度汛方案和超标准洪水应急预案。施工单位项目负责人组织召开专家咨询会进行论证后,印发各参建单位执行,并报有关部门备案。事假四:工程合同工程完工验收后,承包人向监理人提交了完工付款申请单,并附相关证明材料。
【问题】
1. 事件一中,指出表中时间节点的错误之处,说明理由。
2. 事件二中,投标保证金的数额是否妥当,说明理由。
3. 指出事件三中的不妥之处,并写出正确做法。度汛方案和超标准洪水应急预案应报哪些部门备案?
4. 事件四中,承包人向监理人提交的完工付款申请单的主要内容有哪些?

正确答案
1.
不妥 1:招标文件发售期只有 4 天。
理由:招标文件发售期不得少于 5 日。
不妥 2:递交投标文件截止时间自发出招标文件至开标时间只有 18 天。
理由:自招标文件开始发出之日起至投标人提交投标文件截止不得少于 20 日。
不妥 3:递交投标文件截止时间与开标时间不一致。
理由:投标截止时间与开标时间应当为同一时间。
【解题思路】本题主要考察招投标程序的掌握情况,重点对比相应时间节点。
2.
投标保证金的数额不妥。
理由:投标保证金一般不超过合同估算价的 2%,但最高不得超过 80 万元。
【解题思路】本题考察对于投标保证金的掌握情况。投标保证金与投标有效期一致
3.
(1)不妥 1:项目法人在主汛期前 20 天,组织制订了度汛方案和超标准洪水应急预案。
正确做法:工程度汛方案和超标准洪水应急预案应于每年主汛期前 1 个月编制完成。
不妥 2:项目法人组织施工单位制订了度汛方案和超标准洪水应急预案。
正确做法:项目法人应该组织设计、施工、监理等参建单位制订度汛方案和超标准洪水应急预案。
不妥 3:施工单位项目负责人组织召开专家咨询会进行论证。
正确做法:由项目法人组织召开专家咨询会进行论证。
(2)汛方案和超标准洪水应急预案报项目主管部门和水行政主管部门备案。
【解题思路】本题考察施工度汛相关内容,重点掌握时间节点,组织者和参与方。
4.
完工付款申请单的主要内容:完工结算合同总价、发包人已支付承包人的工程价款、应扣的质量保证金、应支付的完工付款金额。
【解题思路】本题考察工程完工付款申请单内容,完工结算时间节点也属于重点掌握内容。
查看解析

相关试题

单选
活塞泵属于( )。
A 叶片泵 B 容积泵 C 螺杆泵 D 轴流泵
查看
单选
水利水电工程的永久性水工建筑物的级别应根据建筑物所在工程的等别,以及建筑物的重要性而确定为( )。
A 五级 B 三级 C 二级 D 一级
查看
单选
水土流失防治标准分为( )级。
A 二 B 三 C 四 D 五
查看
单选
固结灌浆钻孔的布置有规则布孔和随机布孔两种,随机布孔形式为( )。
A 圆形布孔 B 正方形布孔 C 十字形布孔 D 梅花形布孔
查看
单选
根据《水工建筑物滑动模板施工技术规范》SL32-2014,滑模施工的建筑物周围应划出危险警戒区,警戒线距建筑物外边线的距离应不小于( )m。
A 3 B 5 C 7 D 10
查看
单选
水利工程监理单位跟踪检测的费用由( )承担。
A 发包人 B 监理单位 C 施工单位 D 检测单位
查看
单选
根据《碾压式土石坝设计规范》SL274—2001的规定,土石坝按坝高可分为低坝、中坝和高坝。高度( )的为中坝。
A 小于30m B 30~70m C 70~100m D 大于100m
查看
单选
面板堆石坝坝体分区从背水面到迎水面依次是( )。
A 次堆石料区、过渡区、主堆石料区、垫层区 B 垫层区、过渡区、主堆石区、次堆石料区 C 垫层区、主堆石料区、过渡区、次堆石料区 D 次堆石料区、主堆石料区、过渡区、垫层区
查看
单选
钢筋牌号HPB300,牌号中HPB代表( )。
A 冷轧带肋钢筋 B 热轧光圆钢筋 C 热轧带肋钢筋 D 冷轧光圆钢筋
查看
单选
铲运机按( )可分为普通式和链板式。
A 行走方式 B 操纵方式 C 装载方式 D 卸土方式
查看
刷题小程序
水利水电工程管理与实务题库小程序
