分析

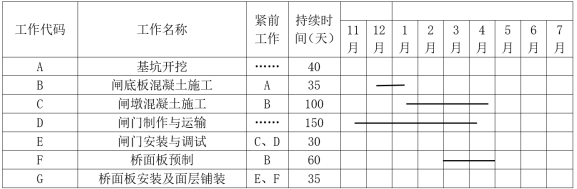

案例题 承包人与发包人依据《水利水电工程标准施工招标文件》签订了某水闸项目的施工合同,合同工 期为 8 个月,工程开工日期为 2012 年 11 月 1 日,闸门计划于 2013 年 4 月 15 日运抵工地现场,桥面 板预制工作 2013 年 3 月 1 日开始。承包人依据合同工期编制并经监理人批准的部分项目进度计划(每 月按 30 天计,不考虑间歇时间,不考虑前后工作的搭接)见下表。

工程施工中发生如下事件:
事件 1:发包人提供材料和工程设备。承包人接受后,由于保管不当,导致工程设备发生故障,没有如期开工,开工后,承包人采取赶工措施,A 工作按期完成,由此增加费用 2 万元。
事件 2:监理人对闸底板进行质量检查时,发现局部混凝土未达到质量标准,需返工处理。B工作于 2013 年 1 月 20 日完成,返工增加费用 2 万元。
事件 3:发包人负责闸门的设计和采购,因闸门设计变更,D 工作中闸门运抵工地现场推迟了 10 日,且增加安装与调试费用 8 万元。
事件 4:由于桥面板预制设备出现故障,F 工作于 2013 年 5 月 20 日完成。
除上述发生的事件外,其余工作均按该进度计划实施。
【问题】
1.分别指出进度计划表中基坑开挖、闸门安装与调试、桥面板安装及面层铺装工作起止时间。
2.事件 1 中,发包人提供材料和工程设备,发包人应在到货前多少天通知承包人?发包人应在专用合同条款中写明哪些内容?
3.分别指出事件 2,事件 3,事件 4 对进度计划和合同工期有何影响,指出该部分项目的实际完成日期。
4.依据《水利水电工程标准施工招标文件》(2009 年版),指出承包人可向发包人提出延长工期的天数和增加费用的金额,并说明理由。

正确答案
1.基坑开挖:2012 年 11 月 1 日~2012 年 12 月 10 日
闸门安装与调试:2013 年 4 月 26 日~2013 年 5 月 25 日
桥面板安装及面层铺装:2013 年 5 月 26 日~2013 年 6 月 30 日
2.发包人应在材料和工程设备到货 7 天前通知承包人。
发包人提供的材料和工程设备,应在专用合同条款中写明材料和工程设备的名称、规格、数量、价格、交货方式、交货地点和计划交货日期等。
3.事件 2,B 工作计划工期延误 5 天,合同工期延误 5 天;
事件 3,D 工作计划工期延误 10 天,合同工期不影响;
事件 4,F 工作计划工期延误 20 天,合同工期不影响。
该工程实际完成日期是 2013 年 7 月 5 日。
4.承包人可向发包人索赔工期 0 天,索赔费用 8 万元。
理由:事件 1,承包人责任,不能索赔赶工费用;
事件 2,B 工作延误 5 天,承包人责任,不能索赔工期和费用;
事件 3,D 工作延误 10 天,发包人责任,但 D 工作总时差是 10 天,未超过总时差,故不可索赔工期,可以索赔费用 8 万元;
事件 4,F 工作延误 20 天,承包人责任,不能索赔工期。
查看解析

相关试题

单选
活塞泵属于( )。
A 叶片泵 B 容积泵 C 螺杆泵 D 轴流泵
查看
单选
水利水电工程的永久性水工建筑物的级别应根据建筑物所在工程的等别,以及建筑物的重要性而确定为( )。
A 五级 B 三级 C 二级 D 一级
查看
单选
水土流失防治标准分为( )级。
A 二 B 三 C 四 D 五
查看
单选
固结灌浆钻孔的布置有规则布孔和随机布孔两种,随机布孔形式为( )。
A 圆形布孔 B 正方形布孔 C 十字形布孔 D 梅花形布孔
查看
单选
根据《水工建筑物滑动模板施工技术规范》SL32-2014,滑模施工的建筑物周围应划出危险警戒区,警戒线距建筑物外边线的距离应不小于( )m。
A 3 B 5 C 7 D 10
查看
单选
水利工程监理单位跟踪检测的费用由( )承担。
A 发包人 B 监理单位 C 施工单位 D 检测单位
查看
单选
根据《碾压式土石坝设计规范》SL274—2001的规定,土石坝按坝高可分为低坝、中坝和高坝。高度( )的为中坝。
A 小于30m B 30~70m C 70~100m D 大于100m
查看
单选
面板堆石坝坝体分区从背水面到迎水面依次是( )。
A 次堆石料区、过渡区、主堆石料区、垫层区 B 垫层区、过渡区、主堆石区、次堆石料区 C 垫层区、主堆石料区、过渡区、次堆石料区 D 次堆石料区、主堆石料区、过渡区、垫层区
查看
单选
钢筋牌号HPB300,牌号中HPB代表( )。
A 冷轧带肋钢筋 B 热轧光圆钢筋 C 热轧带肋钢筋 D 冷轧光圆钢筋
查看
单选
铲运机按( )可分为普通式和链板式。
A 行走方式 B 操纵方式 C 装载方式 D 卸土方式
查看
