1.(1)可索赔的工期:10+2+40=52天;
(2)可索赔的费用:20万元。
承包方索赔成立的前提条件
(1)与合同对照,事件已造成了承包商工程项目成本的额外支出,或直接工期损失。(我有损失)
(2)造成费用增加或工期损失的原因,按合同约定不属于承包商的行为责任或风险责任。(我没错)
(3)承包商按合同规定的程序和时间提交索赔意向通知和索赔报告。(按要求提出索赔)

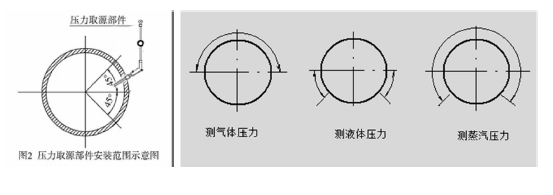

2.测量液体压力时压力取源部件应设在管道的下半部与管道水平中心线成0~45°角的范围内
3.(1)错误:项目部按250kg做了过载试验,并记录为合格错误。
正确做法:质量大于10kg的灯具的固定及悬吊装置应按灯具重量的5倍做恒定均布载荷强度试验(即按500kg做恒定均布载荷强度试验),持续时间不得少于15min。
(2)错误:悬吊装置以50%的比例抽检。
正确做法:质量大于10kg的灯具,固定装置及悬吊装置应全数检查。
(3)错误; 悬吊装置采用直径为5mm的预埋吊钩
正确做法:质量大于3kg的悬吊灯具,预埋吊钩的直径不应小于灯具挂销直径,且不应小于6mm。
4.
(1)改变某些工作的衔接关系
在工作之间的衔接关系允许改变的条件下,改变关键线路和非关键线路的有关工作之间的衔接关系,缩短工期。
(2)缩短某些工作的持续时间
不改变工作之间的衔接关系,缩短某些工作的持续时间,使施工进度加快,保证实现计划工期。
