1.(1)镀锌梯架、托盘、槽盒之间的连接处设置了连接板无跨接保护联结导体,连接板每端用1 个有防松螺帽固定,错误。连接板每端不应少于2 个有防松螺帽或防松垫圈的连接固定螺栓。
(2)电流较大的回路相线与零线分别穿入不同金属导管内,错误。同一交流回路的绝缘导线不应敷设于不同的金属槽盒内或穿于不同金属导管内。
(3)绝缘电阻0.3MΩ不符合要求,380V 的异步电动机安装完成后,用500V 兆欧表测试绝缘电阻,绝缘电阻不小于0.5MΩ。

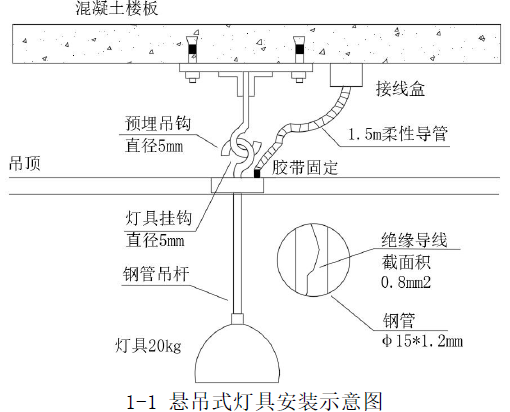

2.存在的问题(1)预埋吊钩和灯具挂钩直径不少于6mm;
(2)钢管吊杆壁厚不少于1.5mm;
(3)灯具绝缘导线的截面积不少于1mm2;
(4)柔性导管的长度不超过1.2m;
(5)柔性导管与灯具和接线盒应采用专用接头。
悬吊式灯具质量大于10kg,应按灯具重量的5 倍恒定均布载荷做强度试验;
3.(1)A 安装单位提出变更申请报监理单位审核。
(2)监理工程师或总监理工程师审核技术是否可行、施工难易程度和工期是否增减,造价工程师核算造价影响,审核后报建设单位审批。
(3)建设单位工程师报建设单位项目经理或总经理同意后,通知设计单位,设计单位工程师同意变更方案后,实施设计变更,出变更图纸或变更说明。
(4)建设单位将变更图纸或变更说明发至监理工程师,监理工程师发至A 安装单位。
4.加强劳动定额管理,提高劳动生产率,降低工程耗用人工工日,是控制人工费支出的主要方法,
①制定先进合理的企业内部劳动定额,严格执行劳动定额,并将安全生产、文明施工及零星用工下达到劳务队伍进行控制。
②提高工人的技术水平和劳务队伍的组织管理水平。
③实行弹性需求的劳务管理制度。
