分析

案例题 E 公司承包了一煤化厂工程。其中洗涤塔重 690t(上塔 220t,下塔 470t),属二级压力容器,分段吊装。
由 E 公司负责洗涤塔安装(吊装,就位),F 公司进行组焊。E 公司有 GC1 级压力管道安装许可资质,A 级起重机安装许可资质。F 公司为保证安装质量和安全,在下塔合缝处设置了作业平台,外部设置了保护围封和踢脚板。
洗涤塔吊装采用“单主机抬吊递送法”。主机为 1250t 履带式起重机,辅机为 260t。起重机部件到场后,进行了组装。验收后进行吊装。吊装凌空高度为 500mm。
施工准备阶段编制了各种施工方案,对基础混凝土强度,预埋地脚螺栓中心距等内容进行了检查验收。

问题:
1.E 公司是否具备安装资格?说明理由。
2.哪个方案需要组织专家论证?说明理由。
3.列举图中 1.2.3 的名称。计算起重机吊装最小起升高度。
4.基础检查验收还有哪些内容。

正确答案
1.具有安装资格。理由:任一级别安装资格的锅炉安装单位或压力管道安装单位均可进行压力容器安装。
2.洗涤塔吊装方案和 1250t 履带式起重机现场组装方案需要专家论证。
理由:洗涤塔上塔重量 220t,吊装采用两台起重机进行,且主机为 1250t 履带式起重机,现场组装,满足采用非常规起重设备、方法,且单件起吊重量在 100kN 及以上的起重吊装工程。重量 1000kN 及以上的大型结构整体顶升、平移、转体等施工。起重量 300kN(30t)及以上起重机械的安装工程等多个超过一定规模危险性较大的分部分项工程判别条件,组装方案应经专家论证。

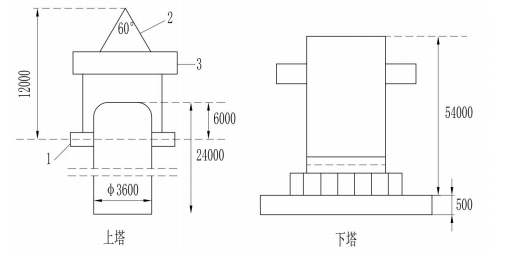

3.(1)1-吊耳;2-钢丝绳(吊索);3-平衡梁;
(2)最小起升高度:12000+24000-6000+54000+500+500=85000(mm)
4.基础检查验收还有:①设备基础位置、标高、几何尺寸检查验收;②设备基础外观质量检查验收;③预埋地脚螺栓标高及露出基础长度检查验收;④设备基础常见质量通病。
