1.(1)工程量清单计价应包括完成规定工程量所需的全部费用,由分部分项工程费、措施项目费和其他项目费、规费和税金组成。
(2)该工程因设计变更引起的工程量调增,为非承包原因引起,工程量调增为:2500㎡,增幅为:
2500÷20000=12.5%<15%,按照题目背景合同的约定,施工单位可将调幅部分的综合单价提交建设单位审查确定,并计取分部分项工程费。
2.项目计划成本=项目的目标成本一项目的目标成本降低额=项目的目标成本×(1-计划成本降低率)
=10500×(1-8%)=9660万元
3.排烟防火阀安装的不合格项:

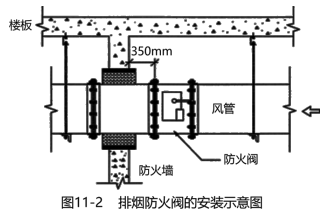

(1)排烟防火阀距防火墙表面350mm太远,应不大于200mm。
(2)排烟防火阀未设置独立支吊架,按照相关规定,排烟防火阀应设独立的支吊架。
4.建设工程消防验收应提交的申请资料主要包括:
(1)消防验收申报表。
(2)工程竣工验收报告。
(3)涉及消防的建设工程竣工图纸。
