案例题 A公司承接一机电工程项目,承包内容包括建筑给水排水及供暖工程、通风空调工程、建筑智能化工程、消防工程等。其中给排水供暖工程和通风空调分包给B公司施工,工程设备(热泵、风机盘管)、管材(钢管、塑料管)、传感器、阀门等均由A公司采购,其中热泵、风机盘管设备由建设单位指定生产厂家。
该工程的室内热水供暖系统采用铝塑复合管,设计文件显示系统最高点的工作压力为0.3MPa,并规定 了管道的安装坡度如下图1,B公司施工人员选择了如下压力表(图2),并按有关规定进行了压力试验。

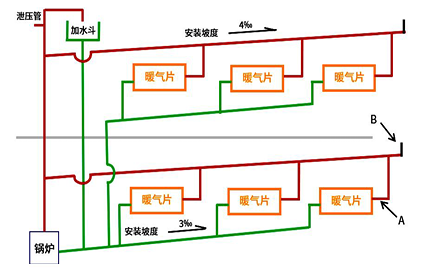

图1供暖管道安装示意图

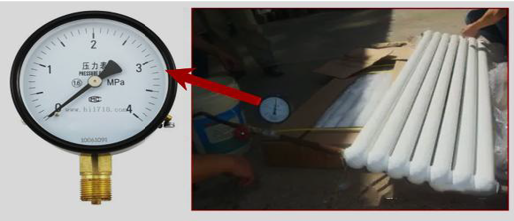

图2压力试验

工程的视频监控系统采用双绞线传输信号,施工前,A公司对双绞线用量进行了统计,编制了表1,按设计要求,每段双绞线长度不应大于90m,每盘双绞线长度为305m。

在消防管道施工时,碰到了设计图纸中未标明的防火墙及承重梁,不得不修改原管路走向,A公司向设计单位提出了设计变更要求。
【问题】
1.背景中供暖管道的安装坡度是否符合规范要求,说明理由,指出A处的管道安装坡度,指出B处管件的名称。
2.图2中选择的压力表是否合理?说明理由。简述该室内供暖系统压力试验的要求。
3.表1中的双绞线最少可申请多少盘?剩余的双绞线如何处理?背景的摄像机应如何进行抽检?
4.消防管道的变更属于哪类设计变更?该变更程序应如何进行?

正确答案
1.(1)供水管道的坡度4‰过大,不符合规范要求,理由:汽、水同向流动的热水供暖管道和汽、水同向流动的蒸汽管道及凝结水管道,坡度应为3‰,不得小于2‰。回水管道的坡度3‰过小,不符合规范要求,理由:汽、水逆向流动的热水供暖管道和汽、水逆向流动的蒸汽管道,坡度不应小于5‰。
(2)A处是散热器支管,坡度应为1%。
(3)B处的管件是排气阀。
2.(1)压力表选择不合理,量程过大。理由:对散热器做压力试验时,试验压力应为工作压力的 1.5 倍,但不小于 0.6MPa。根据背景,0.3×1.5=0.45MPa,故试验压力应取 0.6MPa,采用量程为 4MPa 的压力表会造成压力数值读取不准确。
(2)铝塑复合管热水供暖系统,应以系统最高点工作压力加0.2MPa,同时在系统最高点的试验压力 不小于 0.4MPa。故试验压力为 0.3+0.2=0.5MPa。 试验方法:在系统试验压力(0.5MPa)下 10min 内压力降不大于 0.02MPa,然后降至工作压力检查, 压力应不降,不渗不漏。
3.(1)最少可申请5盘。分析过程:
编号①总长度 300m,用 1 盘;编号②3 条双绞线用 1 盘,90*3=270m,共 2 盘;编号③4 条双绞线用 1 盘,70*4=280m,共 2 盘。 (2)余料必须回收,及时办理退料手续,并在限额领料单中登记扣除。
(3)至少抽检4台,理由:摄像机抽检的数量不应低于20%,且不应少于3台,数量少于3台时应全部检测。
4.(1)消防管道的变更属于重大设计变更,因其对项目的实施总工期产生了了影响。
(2)设计变更程序:①施工单位提出变更,报监理审核;②监理审核技术是否可行、施工难易程度和工期是否增减,核算造价影响;审核后报建设单位审批;③建设单位同意后,通知设计单位;设计单位认可变更方案,实施设计变更,出变更图纸或变更说明。④建设单位将变更图纸或变更说明发至监理、施工单位。
查看解析

相关试题

单选
以下通风与空调多联机系统安装程序中,先后顺序正确的是()。
A 管道连接→管道真空度试验→管道强度试验→系统充制冷剂 B 管道连接→室内机安装→管道强度试验 C 室外机吊运→室外机安装→室内机安装 D 系统充制冷剂→调试运行→管道及设备绝热
查看
单选
修配法是对补偿件进行补充加工,其目的是()。
A 补充设计工艺不足 B 修补设备制造缺陷 C 修复使用后的缺陷 D 抵消安装累积误差
查看
单选
按设计压力分类,压力参数为8MPa的工业管道是()。
A 低压管道 B 中压管道 C 高压管道 D 超高压管道
查看
单选
对建筑智能化公共广播系统的检测内容不包括()。
A 漏出声衰减 B 系统设备信噪比 C 声场不均匀度 D 音量自动调节功能
查看
单选
下列说法中,符合成套配电装置柜体安装要求的是()。
A 成列配电柜共用一根接地线与基础型钢连接 B 柜体安装垂直度允许偏差不应大于1.5% C 成列盘面偏差不应大于3mm D 成列配电柜相互间接缝不应大于2mm
查看
单选
关于母线槽安装的说法,正确的是( )
A 重力不小于150N/m的母线槽应设置弹簧支架 B 每节母线槽的支架不应少于1个 C 水平安装时圆钢吊架直径为6mm D 穿越楼板的孔洞可不设防火封堵
查看
单选
关于塔器水压试验程序的说法,正确的是()。
A 充液后缓慢升至设计压力,确认无泄漏→升压至试验压力,保压30min→压力降至设计压力的80%→检查 B 充液后缓慢升至设计压力,确认无泄漏→升压至试验压力,保压30min→压力降至试验压力的80%→检查 C 充液后缓慢升至试验压力,确认无泄漏→保压30min→压力降至试验压力的80%→检查 D 充液后缓慢升至设计压力,确认无泄漏→升压至试验压力,保压10min→压力降至操作压力的80%→检查
查看
单选
关于捆扎法施工,说法正确的是( )
A 捆扎间距:硬质绝热制品捆扎间距≤200mm;半硬质绝热制品≤300mm;软质绝热制品≤400mm B 可以采用螺旋式缠绕捆扎 C 每块绝热制品上的捆扎件不得少于三道,对有振动的部位应加强捆扎 D 双层或多层绝热层的绝热制品,应逐层捆扎,并应对各层表面进行找平和严缝处理
查看
单选
下列选项中不属于质量事故报告的内容的是( )。
A 事故报告单位 B 事故调查 C 工程项目名称 D 事故发生后采取的措施
查看
单选
联合调试试运转中,负责监护岗位操作的单位是( )。
A 设备厂家 B 建设单位 C 施工单位 D 监理单位
查看
