1.总承包方对分包方及分包工程的施工管理,应从施工准备、进场施工、工序交验、竣工验收、工程保修以及技术、质量、安全、环保、进度、工程资料等方面进行全过程的管理。

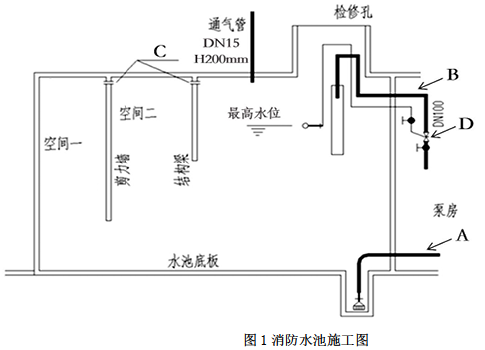

2.(1)A-出水管(吸水管);B-进水管(补水管);C-通气孔。D处采用的是浮球阀门。
(2)错误之处:①管径过细,应不小于DN25;②通气管过短,长度应不小于 300mm,不超过 700mm; ③没有防护措施,应设置管弯,设防虫网;④大型消防水池应设不少于2根通气管。

3.(1)闭式喷头应在安装前进行密封性能试验,且喷头安装应在系统试压、冲洗合格后进行。

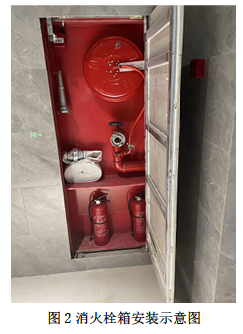

(2)①消火栓栓口高度不够,要求中心距地面应为1.1m; ②消火栓不应安装在门轴侧;
③箱门打开角度不够,要求不小于 120度;(《消防给水及消火栓系统技术规范》(GB50974-2014)第12.3.10 条的规定,消火栓箱门的开启角度不应小于 120 度。《消火栓箱》(GB/T14561-2019):规定箱门的开启角度不应小于160度)
④消防水带不应该用扎带捆绑。
⑤消火栓箱位于墙角不便于寻找与操作,应安装在明显、易于识别、便于使用的位置,通常应设置在建筑物的走道、楼梯间处。
4.(1)协调管理的内容还有:施工安全管理的协调、施工作业面安排的协调、施工资料形成的协调。
(2)协调管理的重点是:施工进度计划安排、临时设施布置。甲供物资分配、资金使用调拨。质量
安全制度制定、重大质量事故和重大工程安全事故的处理。竣工验收考核、竣工结算编制和工程资料移交。
