1.
施工进度的监测方法
(1)用横道图表达的施工进度计划,只要将计划进度线长度与实际进度线长度对 比,即可判定是否有偏差和偏差的数值。
(2)用双代号网络图表达的施工进度计划可用S 曲线比较法、前锋线比较法和列 表比较法等判定进度计划是否有偏差和偏差的数值。
2.

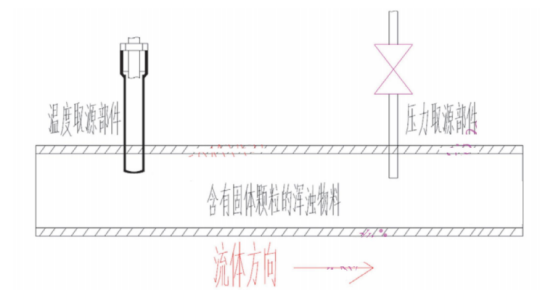

错误1:温度取源部件位于压力取源部件的上游侧,改正措施:压力取源部件应安装在温度取源部件的上游侧
错误2:压力取源部件的端部超过了管道内壁,改正措施:压力取源部件的端部不应超过管道内壁
错误3:压力取源部件的与水平管道成直角安装,改正措施:取源部件应倾斜向上安装,在水平管道上宜顺物料流束成锐角安装
3.
1)焊缝已除锈合格并涂好了底漆不对;正确做法:焊缝的防腐蚀工作应在压力试验后进行
2)安全阀、爆破片均处于正常工作状态不对;正确做法:安全阀、爆破片应进行拆除或隔离
3)两块1.8级精度的压力表已校验合格待用不对;正确做法:试验用的压力表的精度不得低于1.6
4.
1)安装单位对分离塔进行补焊作业不妥,理由:安装单位不具备压力容器的制造和现场组焊资格
2)分离塔还缺少的施工技术文件包括:施工组织设计、图纸会审记录、设计交底记录、设计变更通知单、工程洽商记录、技术核定单等。
