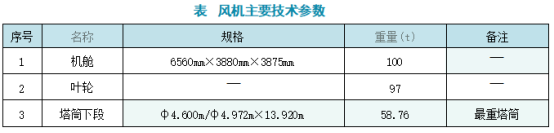

案例题 M 公司中标某新能源公司的风光互补发电二期48MW 风电工程,共计安装明阳 3.2MW 风力发电机组15台,风机轮毂中心高度为90m。工程内容包括:风机基础、场 区道路、升压站、集电线路、风电机组安装(塔筒、机舱、叶轮)、箱式变压器安装及 其他附属工程。风机部件中机舱的重量最大为101t 。M 公司将风电机组吊装分包给了具 有资质的N 公司。风机基础设计为重力锚栓基础,风场属于典型的山地风场,高低起伏 较大,风机沿山脊布置。风机的主要技术参数见下表。

主吊采用 SCC4500A(450t); 型履带起重机,选用96m 主臂+12m 风电副臂超起风 电工况,主副臂夹角15°,超起半径15m,? 超起配重250t;后配重140t;中央配重50t; 采用160t 吊钩。现场设备安装卸货及机械转场使用三台辅助机械: 一台SAC3000 型汽 车起重机、 一台CC850A 型履带起重机、 一台 STC750S 型汽车起重机。
项目技术负责人根据《危险性较大的分部分项工程安全管理规定》(中华人民共和 国住房和城乡建设部令第37号)及《住房城乡建设部办公厅关于实施;危险性较大的分部分项工程安全管理规定;有关问题的通知》(建办质〔2018〕31号),风机吊装采用的是常规起重设备和常规施工工艺,不属于采用非常规起重设备、方法的起重吊装工 程,非超危大工程。技术人员编制了风力发电机组吊装安全专项方案,经N公司内部审核完毕后,报监理工程师和建设单位审批。监理工程师告知风机吊装方案必须要经过专 家论证后方可实施;同时指出方案中缺失监视和测量设备计划,风机基础验收的内容无量化指标。
在风机基础施工之前,建设单位已委托有资质的第三方对基础周围进行了地质勘探,地基土承载力为0.2MPa(20t/m2) ; 吊装方案中计算出的吊车站位处的接地比压为18t/m2;小于地基土的承载力。认为不需要进行地基耐压力测试。
在风机吊装前,项目技术负责人向现场管理人员进行了方案交底,双方签字确认。
二、 问题
1. 编制的风力发电机组吊装安全专项方案是否需要进行专家论证?说明理由。
2. 出风力发电机组安装工程中必需的监视和测量设备。
3. 吊车站位处(吊装平台)是否需要进行耐压力测试?说明理由。常用的地基耐压力测试方法有几种?
4. 吊装方案的交底工作是否完成?还需要由谁向哪类人员进行交底?

正确答案
1. 编制的风力发电机组吊装安全专项方案需要进行专家论证。
(解析:《危险性较大的分部 分项工程安全管理规定》(中华人民共和国住房和城乡建设部令第37号)及《住房城乡 建设部办公厅关于实施〈危险性较大的分部分项工程安全管理规定〉有关问题的通知》 (建办质〔2018〕31号)针对的是房屋建筑和市政公用工程中的危大或超危大工程,对 于电力建设工程应该执行《电力建设工程施工安全管理导则》NB/T10096—2018; 导则 中明确风力发电机组的吊装就是超过一定规模的危险性较大的分部分项工程,方案实施前必须经过专家论证。)
2. 风力发电机组安装中必需的监视和测量设备有:接地电阻测试仪、绝缘电阻测 试仪、水准仪、塞尺、钢卷尺、钢板尺。
3. 吊装平台需要进行地基承载力试验。地勘是在风机基础施工前进行的,说明了基础施工前土壤的承载力,而在风机基础施工后,吊装平台一部分是在回填土上面,不做试验不能知道承载力能否满足要求。
常用的地基承载力试验方法有第三方机构检测和压重法检测两种。
4.吊装技术负责人或方案编制人向参与吊装的有关人员,如项目负责人、工程 指挥、起重班组全部工人、配合工种的班长或骨干、质量安全、设备管理人员等进行技 术交底。
查看解析

相关试题

单选
VAV变风量空调系统联合试运转及调试中,空气处理机组在设计机外余压条件下,系统总风量与设计偏差不大于( )。
A 10% B -5%~+10% C 0~+10% D 0~+15%
查看
单选
关于计量器具使用管理规定,正确的是( )
A 计量器具的测量极限误差大于被测对象所允许的极限误差 B 检测器具可以采取相同的防护措施 C 封存的计量器具办理启用手续后不需检定 D 不在检定周期内应视为不合格
查看
单选
金属管道进行耐压试验时,严禁使试验温度接近金属材料的( )温度。
A 平均试验 B 设计试验 C 弹性变形 D 脆性转变
查看
单选
关于锅炉受热面安装技术要点,说法错误的是( )。
A 受热面管子应进行通球试验 B 使用胀接工艺的受热面管,安装后要对管子进行放样校管 C 合金材质应进行光谱检查 D 硬度大于或等于锅筒管壁孔的胀接管子,管端应进行退火处理
查看
单选
下列参数中,不属于风机性能参数的是( )。
A 风量 B 风速 C 全风压 D 转速
查看
单选
配电系统送电试运行时,应( ) 的原则逐级试通电。
A 先低压后高压,先干线后支线 B 先高压后低压,先支线后干线 C 先低压后高压,先支线后干线 D 先高压后低压,先干线后支线
查看
单选
连续生产线上的设备在安装时主要使用( )基准点测设。
A 木桩式标高 B 简单标高 C 预埋标高 D 移动标高
查看
单选
下列关于测量的说法错误的是( )。
A 平面安装基准线不少于纵、横两条 B 设置沉降观测点的紧后工序是设置纵横中心线 C 标高基准点一般埋设在基础边缘且便于观测的位置 D 管道工程的测量一般包括中线测量,纵、横断面测量及施工测量
查看
单选
下列关于防烟排烟系统施工要求,说法错误的是( )。
A 防火风管的本体、框架与固定材料、密封材料必须为不燃材料,其耐火等级应符合设计要求 B 排烟防火阀宜设独立支吊架 C 防排烟系统的柔性短管必须采用不燃材料 D 排烟防火阀的安装位置、方向应正确,阀门应顺气流方向关闭,防火分区隔墙两侧的防火阀,距墙表面应不大于 150mm
查看
单选
机电工程现场质量检查的方法不包括( )。
A 试验法 B 实测法 C 抽样法 D 目测法
查看
