案例题 某工程主要包括建筑管道、消防管道、建筑电气的安装。A施工单位承接后通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。但是为了赶工期,采用加班加点办法加快工程施工进度,由此造成了质量与进度的矛盾。
??质检员在进行质量检查时,发现如下几个问题:

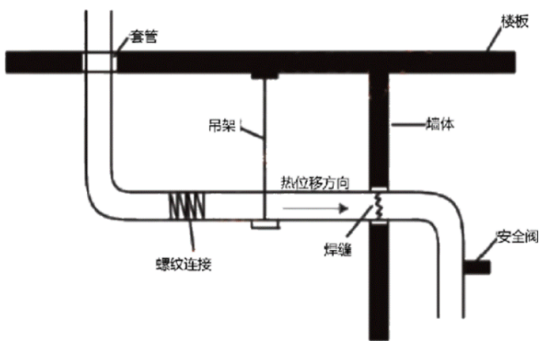

??问题1:某段建筑直径为200mm的供暖管道,施工情况如下图所示

问题2:室内消火栓系统的局部管道,质检员检查发现焊接变形过大,整条管道形成折线状,不得不拆除重新组对焊接。经返工后达到要求并进行试验。
??问题3:外幕墙上的LED点源灯的金属柔性导管穿越外幕墙时没有做防水处理,灯具与金属柔性导管的连接用胶布粘贴。经过整改,质量问题得到解决。?
问题:
?1.指出管道施工中有哪些错误?
?2.特殊建设工程消防验收所需资料?
?3.室内消火栓安装后,应如何进行试验?
?4.LED点源灯的施工质量问题应如何整改?

正确答案
【第1问】
(1)穿越楼板的套管与楼板平齐错误;
(2)吊杆与管道垂直安装错误;
(3)焊缝设在套管内错误;
(4)直径为200mm的管道用螺纹连接错误;
(5)安全阀水平安装错误。
【第2问】
消防验收申报表;工程竣工验收报告;涉及消防的建设工程竣工图纸。
【第3问】
室内消火栓安装完成后,应取屋顶层(或水箱间内)试验消火栓和首层取两处消火栓做试射试验。
【第4问】
外幕墙上的LED点源灯的柔性导管穿越外幕墙时应设置防水套管,且应做好防水处理;LED点源灯壳体与金属柔性导管的连接应采用专用接头。
查看解析

相关试题

单选
VAV变风量空调系统联合试运转及调试中,空气处理机组在设计机外余压条件下,系统总风量与设计偏差不大于( )。
A 10% B -5%~+10% C 0~+10% D 0~+15%
查看
单选
关于计量器具使用管理规定,正确的是( )
A 计量器具的测量极限误差大于被测对象所允许的极限误差 B 检测器具可以采取相同的防护措施 C 封存的计量器具办理启用手续后不需检定 D 不在检定周期内应视为不合格
查看
单选
金属管道进行耐压试验时,严禁使试验温度接近金属材料的( )温度。
A 平均试验 B 设计试验 C 弹性变形 D 脆性转变
查看
单选
关于锅炉受热面安装技术要点,说法错误的是( )。
A 受热面管子应进行通球试验 B 使用胀接工艺的受热面管,安装后要对管子进行放样校管 C 合金材质应进行光谱检查 D 硬度大于或等于锅筒管壁孔的胀接管子,管端应进行退火处理
查看
单选
下列参数中,不属于风机性能参数的是( )。
A 风量 B 风速 C 全风压 D 转速
查看
单选
配电系统送电试运行时,应( ) 的原则逐级试通电。
A 先低压后高压,先干线后支线 B 先高压后低压,先支线后干线 C 先低压后高压,先支线后干线 D 先高压后低压,先干线后支线
查看
单选
连续生产线上的设备在安装时主要使用( )基准点测设。
A 木桩式标高 B 简单标高 C 预埋标高 D 移动标高
查看
单选
下列关于测量的说法错误的是( )。
A 平面安装基准线不少于纵、横两条 B 设置沉降观测点的紧后工序是设置纵横中心线 C 标高基准点一般埋设在基础边缘且便于观测的位置 D 管道工程的测量一般包括中线测量,纵、横断面测量及施工测量
查看
单选
下列关于防烟排烟系统施工要求,说法错误的是( )。
A 防火风管的本体、框架与固定材料、密封材料必须为不燃材料,其耐火等级应符合设计要求 B 排烟防火阀宜设独立支吊架 C 防排烟系统的柔性短管必须采用不燃材料 D 排烟防火阀的安装位置、方向应正确,阀门应顺气流方向关闭,防火分区隔墙两侧的防火阀,距墙表面应不大于 150mm
查看
单选
机电工程现场质量检查的方法不包括( )。
A 试验法 B 实测法 C 抽样法 D 目测法
