案例题 A安装公司承包某高层建筑的通风空调、给排水和建筑电气工程的施工,合同约定,空调设备由业主采购,其他设备、材料由A安装公司采购。装饰工程由B建筑公司承包施工,变配电室由当地供电所和电力公司承包施工。
A安装公司项目部在8月1日进场后,依据B建筑公司的施工进度,空调设备的到场时间及供电所的送电时间等资料,编制了通风空调、给排水和建筑电气工程的施工进度计划(见表3),该施工进度计划在送审时,被总工程师否定,经项目部修改后通过审批。

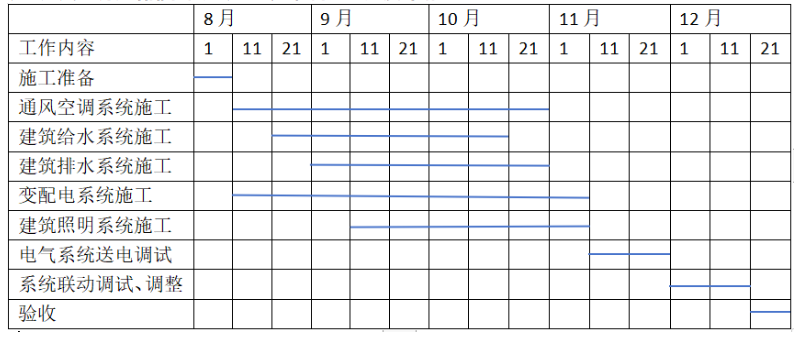

表3 通风空调、给排水和建筑电气工程的施工进度计划

工程施工中,曾经发生了2个施工质量问题:
问题1,因空调设备没有按合同约定送达施工现场,耽误了风管的施工进度,为保证进度,室内主风管安装连接后,没有检测风管的严密性就开始风管的保温作业,监理叫停,后经检验合格才交付下道工序。
问题2,在灯具通电调试时,发现嵌入式吸顶灯(重3.5kg)用螺钉固定在石膏板吊顶上,整改后通过验收。
A安装公司项目与B建筑公司,电力公司配合协调,进行系统联动调试、调整。建筑装饰、通风空调、给排水和建筑电气工程进行验收,使工程按合同要求完工。
问题
1、说明施工进度计划被总工程师否定的原因?变配电室最迟应在哪天完成送电?
2、问题1中,应检查风管哪些部位的严密性?
3、问题2中,灯具的安装质量应如何整改?
4、A安装公司项目部与B建筑公司协调与配合的主要内容有哪些?

正确答案
1、(1)一般布置原则,水管让风管,小管让大管,有压管让无压管的原则。排水管道系统和给水管道系统应进行调整。(2)变配电室最迟应在11月10日完成送电
2、风管系统安装后,必须进行严密性检验,主要检验风管,部件制作加工后的咬口缝、铆接孔、风管的法兰翻边、风管管段之间的连接严密性,检验以主、干管为主,检验合格后方能交付下道工序。
3、当吊灯灯具重量超过3kg时,应采取预埋吊钩或螺栓固定。
4、协调配合内容:
( 1 )参与装饰装修单位的图纸会审,要审核标高,确定机电末端安装位置,调整有关设备安装位置和方式,达到装饰装修效果。
例如 :机电末端包括各类风口、烟感、温感、消防喷洒头、灯具、视频探头等装置。
( 2 )特别注意装饰装修设计图纸对原建筑平面的改变,是否会涉及机电末端位置的变化,是否对防火分区、防火门产生影响
( 3 )积极为装饰装修单位创造施工作业面,并及时做好机电末端装置的收口工作。
( 4 )保护好装饰装修单位的施工成果,做好成品保护工作。
查看解析

相关试题

单选
母线槽选用时,( )应选用防护等级为 IP66 的母线槽。
A 一般室内正常环境 B 消防喷淋区域 C 有显著摇动和冲击振动的设备连接时 D 专用工作场所
查看
单选
中间交接前应完成“三查四定”,其中三查不包括( )。
A 查设计漏项 B 查质量缺陷 C 查未完工程 D 查工程质量隐患
查看
单选
在工程测量过程中,下列说法正确的是( )。
A 高程测量的方法有水准测量法、电磁波测距三角高程测量法,常用水准测量法 B 管道中线测量的任务是测设管线的主点(起点、中点和转折点)、标定里程桩和加桩 C 连续生产设备采用简单的标高基准点 D 长距离输电线路钢塔架中心桩测定后,一般采用电磁波测距法或解析法进行控制
查看
单选
下列关于起重机选用的基本参数说法错误的是( )。
A 多台起重机联合起吊时,不均衡载荷系数一般取1.1~1.25 B 吊装载荷的组成:被吊物在吊装状态下的重量和吊、索具重量 C 采用多台起重机抬吊时,多台起重机抬吊所受合力不应超过各台起重机单独操作的额定载荷 D 最大幅度即额定起重量条件下的吊装回转直径
查看
单选
关于曳引式电梯土建交接验收的说法,不正确的是( )。
A 轿厢缓冲器支座下的底坑地面应能承受满载轿厢静载 4 倍的作用力 B 厅门预留孔必须设有高度不小于 1200mm 的安全保护围封(安全防护门) C 机房电源中性线和接地线应分开,接地装置的接地电阻值不应大于 4Ω D 井道最高点和最低点 1m 内应各装一盏灯
查看
单选
下列不属于机电工程项目施工技术文件的是( )。
A 施工组织设计 B 设计变更通知单 C 工程洽商记录 D 竣工验收文件
查看
单选
现场组装的大型设备,各运动部件之间的相对运动精度不包括( )。
A 直线运动精度 B 圆周运动精度 C 传动精度 D 配合精度
查看
单选
下列管道中,不属于仪表管道的是( )。
A 测量管道 B 气动信号管道 C 配线管道 D 伴热管道
查看
单选
下列不属于金属材料的使用性能的是( )。
A 机械性能 B 铸造性能 C 物理性能 D 化学性能
查看
单选
沉降观测采用( )测量方法。
A 一等水准 B 二等水准 C 三等水准 D 四等水准
查看
刷题小程序
机电工程管理与实务题库小程序
