分析

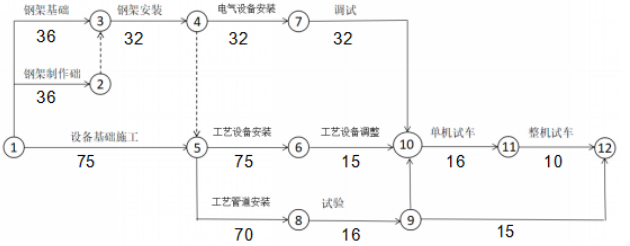

案例题 建设单位通过招标与施工单位签署了某工业项目的施工合同,主要工作内容包含设备基础、钢架基础、设备钢架制作安装、工艺设备、工艺管道,电气和仪表设备安装等。开工前施工单位按照合同约定向建设单位提交了施工进度计划(如图1)。

施工单位在组织土方开挖、余土外运时,开挖现场,厂外临时堆土及运输道路上经常是尘土飞扬,运送土方的汽车也存在漏土现象。
在使用250t履带吊进行大型工艺设备吊装作业时,250t履带吊的车身突然发生倾斜,起重指挥人员立即停止了吊装作业,经检查发现履带吊的右侧履带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。
在蒸汽主管道上安装流量取源部件时,施工单位发现图纸所示的安装位置的某段长度不符合设计要求,立即通知了建设单位。建设单位通过设计变更修改了流量取源部件的安装位置,使该部件的安装工作顺利进行。
问题:
1.用节点代号表示施工进度计划的关键线路,该施工进度计划的总工期为多少?
2.在土方开挖施工过程中,需要采取哪些环境保护措施?
3.250t履带吊进行大型工艺设备吊装作业时,吊车的工作位置地面有哪些要求?
4.安装流量取源部件的管道直管段应符合哪些要求?

正确答案
1.(1)关键线路,1-5-6-10-11-12(中间那条横线)。(2)总工期191天。
2.①运送土方、垃圾、设备及建筑材料等,不污损场外道路。运输容易散落、飞扬、流漏的物料的车辆,必须采取措施封闭严密,施工现场出口应设置洗车设施,保证开出现场车辆的清洁。
②土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外。
3. ①流动式起重机必须在水平坚硬地面上进行吊装作业。吊车的工作位置(包括吊装站位置和行走路线)的地基应根据其他地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。
②处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求。
4.①流量取源部件上、下游直管段的最小长度,应符合设计文件的规定。
②在上、下游直管段的最小长度范围内,不得设置其他取源部件或检测元件。
查看解析

相关试题

单选
母线槽选用时,( )应选用防护等级为 IP66 的母线槽。
A 一般室内正常环境 B 消防喷淋区域 C 有显著摇动和冲击振动的设备连接时 D 专用工作场所
查看
单选
中间交接前应完成“三查四定”,其中三查不包括( )。
A 查设计漏项 B 查质量缺陷 C 查未完工程 D 查工程质量隐患
查看
单选
在工程测量过程中,下列说法正确的是( )。
A 高程测量的方法有水准测量法、电磁波测距三角高程测量法,常用水准测量法 B 管道中线测量的任务是测设管线的主点(起点、中点和转折点)、标定里程桩和加桩 C 连续生产设备采用简单的标高基准点 D 长距离输电线路钢塔架中心桩测定后,一般采用电磁波测距法或解析法进行控制
查看
单选
下列关于起重机选用的基本参数说法错误的是( )。
A 多台起重机联合起吊时,不均衡载荷系数一般取1.1~1.25 B 吊装载荷的组成:被吊物在吊装状态下的重量和吊、索具重量 C 采用多台起重机抬吊时,多台起重机抬吊所受合力不应超过各台起重机单独操作的额定载荷 D 最大幅度即额定起重量条件下的吊装回转直径
查看
单选
关于曳引式电梯土建交接验收的说法,不正确的是( )。
A 轿厢缓冲器支座下的底坑地面应能承受满载轿厢静载 4 倍的作用力 B 厅门预留孔必须设有高度不小于 1200mm 的安全保护围封(安全防护门) C 机房电源中性线和接地线应分开,接地装置的接地电阻值不应大于 4Ω D 井道最高点和最低点 1m 内应各装一盏灯
查看
单选
下列不属于机电工程项目施工技术文件的是( )。
A 施工组织设计 B 设计变更通知单 C 工程洽商记录 D 竣工验收文件
查看
单选
现场组装的大型设备,各运动部件之间的相对运动精度不包括( )。
A 直线运动精度 B 圆周运动精度 C 传动精度 D 配合精度
查看
单选
下列管道中,不属于仪表管道的是( )。
A 测量管道 B 气动信号管道 C 配线管道 D 伴热管道
查看
单选
下列不属于金属材料的使用性能的是( )。
A 机械性能 B 铸造性能 C 物理性能 D 化学性能
查看
单选
沉降观测采用( )测量方法。
A 一等水准 B 二等水准 C 三等水准 D 四等水准
查看
刷题小程序
机电工程管理与实务题库小程序
