案例题 安装公司承接某商务楼的机电安装工程,工程主要内容是通风与空调、建筑给水排水、建筑电气和消防等工程。
安装公司项目部进场后,依据合同和设计要求,编制了施工组织设计,内容有:工程概况、施工部署、施工准备与资源配置计划等。项目部编制施工组织设计并报安装公司审批,安装公司以施工组织设计中的施工准备与资源配置计划不够完善为由,要求项目部修改后重新报送。施工组织设计修改后得到安装公司批准。
通风空调风管采用工厂化预制,在风管批量制作前,项目部检验了风管的制作工艺,对风管进行了严密性试验,风管系统安装完成后,项目部对主、干风管分段进行。项目部报监理验收时,监理认为项目部对风管的试验项目不全,要求项目部完善试验与检测项目。

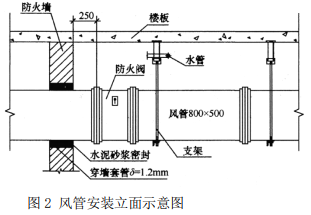

通风空调的风管和配件安装后,监理工程师在检查中,发现风管及配件安装(如图 2所示)不符合规范要求,要求项目部整改。


通风空调工程安装、试验调整合格,在试运行验收中,部分房间的风机盘管有滴水现象,经检查是冷凝水管道的坡度不够,造成风机盘管的冷凝水溢出。经返工,通风空调工程试运行验收合格。
1. 在施工组织设计中,施工准备与资源配置计划都包含哪些内容?
2. 项目部在风管批量制作前除了严密性试验还应进行哪些试验?严密性试验都检测哪些位置?
3. 指出图 2 中的风管及配件安装不符合规范要求之处,写出正确的规范要求。
4. 在试运行验收中,需返工的是哪个分项工程?写出其合格的技术要求。

正确答案
1. 1)总体施工准备应包括技术准备、现场准备和资金准备等。
(2)主要资源配置计划应包括劳动力配置计划和物资配置计划等。
2. 1)项目部在风管批量制作前,除了对风管进行严密性试验外,还应对风管进行强度试验。
(2)严密性试验,主要检验风管、部件制作加工后的咬口缝、铆接孔、风管的法兰翻边、风管管段之间的连接严密性,检验合格后方能交付下道工序。
3. (1)穿墙套管厚度 1.2mm 不符合规范要求;应设置厚度不小于 1.6mm 的钢制防护套管;
(2)风管穿过墙体时风管与防护套管之间采用水泥砂浆密封不符合规范要求;应采用不燃柔性材料封堵严密。
(3)支架设置不符合规范要求;直径或长边尺寸大于等于 630mm 的防火阀,应设置独立的支吊架;
(4)防火阀距防火墙 250mm 不符合规范要求;防火分区隔墙两侧的防火阀,距墙表面不应大于 200mm。
(5)风管与水管共用支吊架不符合要求;应分别设置支吊架。
4. 在试运行验收中,需返工的分项工程是冷凝水管道安装工程;其合格的技术要求是:坡度不宜小于 0.8%(8‰)。
查看解析

相关试题

单选
下列关于汽包结构和作用说法错误的是( )。
A 汽包是用钢板焊制成的圆筒形容器 B 由筒体和封头两部分组成 C 直径、长度、重量随锅炉蒸发量的不同而不同 D 它的储热能力可以提高锅炉运行的效率
查看
单选
钨极惰性气体保护焊机使用范围正确的是( )。
A 应用的金属材料种类多,铅、锌等均可 B 适用厚的接头焊接 C 常用的钨极有纯钨极、钼钨极 D 熔池容易控制,焊缝质量高
查看
单选
关于低温热水辐射供暖系统盘管埋地敷设,说法正确的是()。
A 采用螺纹连接 B 不应设置接头 C 采用焊接连接 D 采用卡压连接
查看
单选
高、中压缸整体到货在汽缸就位前要测量汽缸的( )。
A 轴向的定位尺寸 B 径向的定位尺寸 C 前后轴封处的径向间隙 D 垂直结合面间隙
查看
单选
主要用于地板辐射供暖系统的盘管的是( )。
A 交联聚乙烯管 B 塑复铜管 C 氯化聚氯乙烯管 D 丁烯管
查看
单选
高炉风口安装过程中,大套与中套的密合面间用( )的塞尺检查。
A 0.1mm B 0.2mm C 0.3mm D 0.5mm
查看
单选
关于阀门,处于关闭状态时安装正确的是( )。
A 与金属管道焊接方式连接时的阀门 B 与金属管道法兰方式连接的阀门 C 与非金属管道电熔连接时附近的阀门 D 与非金属管道热熔连接时附近的阀门
查看
单选
以下关于机械设备固定的说法,错误的是()。
A 固定地脚螺栓通常用来固定没有强烈振动和冲击的设备 B 长地脚螺栓的形式有T形头螺栓、拧入式螺栓、锚板螺栓等 C 安装胀锚地脚螺栓的基础强度不得小于10MPa D 粘接地脚螺栓使用时不得受潮
查看
单选
关于建筑防雷与接地的施工技术,说法错误的是()。
A 明敷的引下线采用热镀锌圆钢时,圆钢与圆钢的连接可采用焊接或卡夹(接)器,在离地1.5m处做断接卡 B 如建筑防雷与接地采用镀锌钢材时,其镀锌层厚度应不小于80μm C 水平接地体距地面至少为0.6m D 独立接地体的接地电阻应小于4Ω
查看
单选
下列硬质绝热制品的捆扎方法中,正确的是()。
A 应螺旋式缠绕捆扎 B 多层一次捆扎固定 C 每块捆扎至少一道 D 振动部位加强捆扎
查看
刷题小程序
机电工程管理与实务题库小程序
