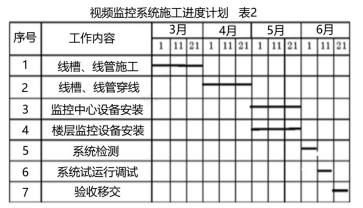

1.视频监控系统施工进度计划被总工程师否定的理由:施工进度计划中的施工程序有错,系统检测应在系统试运行合格后进行。
2.施工方案的编制内容主要包括:工程概况、编制依据、施工安排、施工进度计划、 施工准备与资源配置计划、施工方法及工艺要求、质量和安全环境保证措施等。

3.(1)安装前应通电检测,工作应正常,在满足监视目标视场范围要求下,室内安装高度离地不宜低于2.5m; 室外安装高度离地不宜低于3.5m ,应考虑防雷、防雨措施。
(2)进口设备应提供质量合格证明、检测报告及安装、使用、维护说明书等文件资料(中文译文),还应提供原产地证明和商检证明。
4.摄像机抽检的数量不应低于20%,且不应少于3台,数量少于3台时应全部检测。按质量验收规范要求,固定式摄像机最少应抽检9台。
