分析

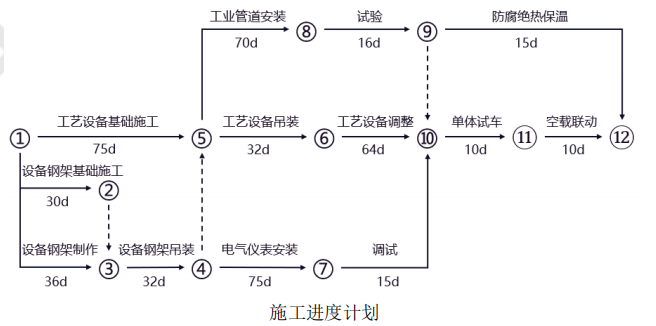

案例题 某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。工程开工前,施工单位按合同约定向建设单位提交了施工进度计划,如下图所示。

上述施工进度计划,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其它工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。
在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工 10 天(其它工作持续时间不变)。建设单位及时向施工单位发出通知,调整进度计划,保证该项目按原计划工期完工。施工单位采取措施将工艺设备调整的持续时间压缩了 3 天,得到建设单位同意,施工单位提出费用索赔要求如下,但建设单位没有全部认可。
(1)工艺设备调整工作压缩 3 天,增加赶工费 10000 元。
(2)塔机闲置 10 天损失费:1600 元/天(含运行费 300 元/天)×10 天=16000 元。
(3)设备钢架制作工作停工 10 天造成其它有关机械闲置、人员窝工等综合损失费 15000 元。
【问题】
1.按节点代号表示施工进度计划的关键线路。该计划的总工期是多少天?
2.按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
3.施工单位提出的 3 项费用索赔要求是否合理?计算建设单位应补偿施工单位的费用。
4.塔吊专项方案在施工前应由哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪些主要基本参数?

正确答案
1.该工程进度计划的关键线路是 1—5—6—10—11—12,总工期是 191 天。
2.按原计划设备钢架吊装与工艺设备吊装工作不能连续作业。因为塔机在设备钢架吊装完毕至工艺设备吊装之间有 7 天自由时差(因为工艺设备基础施工需要 75 天,第 76 天才能进行工艺设备吊装,而设备钢架吊装在第 68 天就完成了,塔机在现场要闲置 7 天)。
3.第(1)条索赔合理。因为赶工是前期停工改图引起的,而变更图纸是应建设单位要求的。而且施工单位赶工也征得了建设单位的同意。所以该项索赔 10000 元成立。
第(2)条窝工索赔费用的计算不合理。因建设单位原因引发施工单位机械设备窝工,施工单位可以就此事索赔,但费用计算不合理,一方面机械设备使用窝工费用索赔中不应该包括运转费,所以实际的索赔费用每天应该是 1600-300=1300 元,另一方面,按原计划施工单位本来就要闲置七天,所以建设单位只赔 3 天费用,所以该项索赔为:(1600 一 300)元/d×3d=3900 元。
第(3)条索赔合理。因为停工等图的责任者是建设单位,它所引发的索赔应由建设单位赔偿给施工单位。索赔 15000 元成立。
建设单位应补偿施工单位的总费用:(10000+3900+15000)元=28900 元。
4.(1)施工前签字人员:施工单位技术负责人、总监理工程师。
(2)除了考虑吊装载荷参数外主要还有:额定起重量、最大工作半径(幅度)、最大起升高度。
查看解析

相关试题

单选
关于自动扶梯(自动人行道)的整机验收,说法错误的是()。
A 自动扶梯扶手带顶面距梯级前缘之间的垂直距离可以为1.0m B 自动扶梯与楼板交叉处设置的三角形保护板高度应不小于0.3m C 动力电路和电气安全装置电路的绝缘电阻不得小于0.5MΩ D 自动人行道无控制电压时,必须通过安全触点或安全电路使开关断开并停止运行
查看
单选
根据工程需要,消防工程可以按施工程序划分为多种消防验收形式,以下属于粗装修消防验收的是()。
A 消防水泵的切换功能验收 B 地坪下的消防供水管网验收 C 火灾报警探测器的验收 D 喷洒头的安装验收
查看
单选
以下影响施工计划进度的原因,属于施工单位原因的是()。
A 施工图纸提供不及时 B 工程款不能按时交付 C 材料设备验收不合格 D 施工计划编制失误
查看
单选
关于水准测量法的技术要求,错误的是()。
A 各等级的水准点应埋设水准标石 B 墙水准点应设于稳定的建筑物上 C 一个测区周围至少有2个水准点 D 水准观测在标石埋设稳定后进行
查看
单选
新装6kV电力变压器注油后进行耐压试验,须最少静置的时间是()。
A 3h B 5h C 12h D 24h
查看
单选
关于机电安装工程最低保修期规定的说法,正确的是()。
A 保修期自竣工验收合格之日起计算 B 设备安装工程的保修期为3年 C 供热工程的保修期应为1个供暖期 D 给水排水管道工程的保修期为5年
查看
单选
无卤低烟阻燃电缆在消防灭火时的缺点是()。
A 发出有毒烟雾 B 产生烟尘较多 C 腐蚀性能较高 D 绝缘电阻下降
查看
单选
关于温度取源部件安装位置的说法,正确的是( )。
A 宜选在闸门等阻力部件处 B 宜选在介质流速呈死角处 C 不宜选在振动较大的地方 D 不宜选在温度变化灵敏处
查看
单选
工业管道的阀门应进行( )。
A 强度试验和严密性试验 B 壳体压力试验和密封试验 C 壳体压力试验和阀门试验 D 壳体压力试验和闸板密封试验
查看
单选
以下关于工业管道支吊架安装的说法,正确的是()。
A 两根有热位移的管道应该使用同一根吊杆 B 在热负荷运行时,不得对支吊架进行检查与调整 C 没有补偿装置的冷、热管道直管段上,不得安装固定支架 D 弹簧支架的定位销应待系统安装、试压、绝热完毕后方可拆除
查看
刷题小程序
机电工程管理与实务题库小程序
