案例题 某施工单位承接一高层建筑的泛光照明工程。建筑高度为180m,有3个透空段,建筑结构已完工,外幕墙正在施工。泛光照明由新型LED灯(55W)和金卤灯(400W)组成。LED灯(连接支架重100kg)安装在幕墙上,金卤灯安装在透空段平台上,由控制模块(256路)进行场景控制。

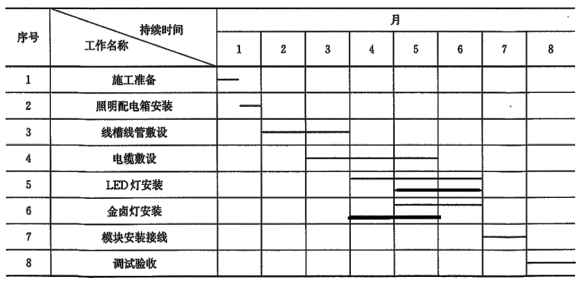

施工单位根据合同、施工图、规范和幕墙施工进度计划等编制了泛光照明施工方案,施工进度计划见表1所示(实线),劳动力计划见表2

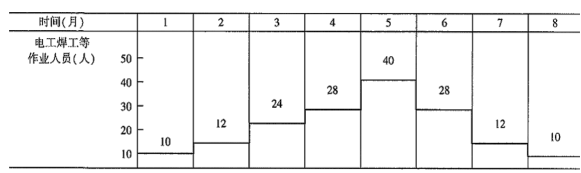

劳动力计划

方案中LED灯具的安装,选用吊篮施工,吊篮尺寸为6000m×450mm×1180mm,牵引电动机功率为1.5Kw×2,提升速度为9.6m/min,载重630Kg(载人2名)。按进度计划共租赁4台吊篮。
因工程变化,建筑幕墙4月底竣工,LED灯具的安装不能按原进度计划实施,施工单位对LED灯和金卤灯的安装计划进行了调整,见表1(虚线)。调整后的LED灯安装需租赁6台吊篮,作业人员增加到24人。
施工单位编制了临时用电方案,遭到了监理单位的质疑。
项目完工之后,施工单位按照规定进行了项目回访。
【问题】
1.吊篮施工方案中,应制定哪些安全技术措施和主要的应急预案?
2.绘制出进度计划调整后的劳动力计划。
3.高空安装的灯具,需要事先在地面进行何种试验?其绝缘电阻应符合什么要求?
4.监理单位的质疑是否合理。说明理由。
5.项目完工后,施工单位应进行哪类必要的回访?应由哪些人员参加?

正确答案
1.
1)应制定的安全技术措施包括:高处作业安全技术措施、施工机械安全技术措施、施工用电安全技术措施、防物体打击、防滑、防超载等安全技术措施
2)应制定的主要的应急预案包括:高处作业、牵引电机绳索、吊篮倾倒等应急预案。
2.

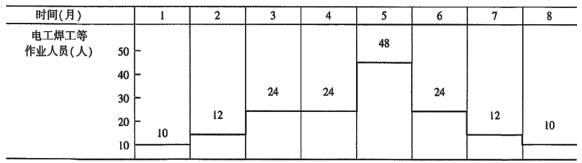

1)调整后的劳动力计划表

3.
1)高空安装的灯具,需要事先在地面进行通电试验、防坠落测试。
2)灯具的绝缘电阻值≥2MΩ。
4.
1)监理单位的质疑合理。
2)理由:施工现场临时用电设备在5台及以上或设备总容量50kW及以上者,应编制用电组织设计:调整后的LED灯安装需租赁6台吊篮,一台吊篮需要2台电动机,因此需要编制临时用电施工组织设计。
5.
1)施工单位应进行技术性回访。
2)回访的主要参与人员:项目负责人、技术、质量、经营等有关方面人员。
查看解析

相关试题

单选
关于自动扶梯(自动人行道)的整机验收,说法错误的是()。
A 自动扶梯扶手带顶面距梯级前缘之间的垂直距离可以为1.0m B 自动扶梯与楼板交叉处设置的三角形保护板高度应不小于0.3m C 动力电路和电气安全装置电路的绝缘电阻不得小于0.5MΩ D 自动人行道无控制电压时,必须通过安全触点或安全电路使开关断开并停止运行
查看
单选
根据工程需要,消防工程可以按施工程序划分为多种消防验收形式,以下属于粗装修消防验收的是()。
A 消防水泵的切换功能验收 B 地坪下的消防供水管网验收 C 火灾报警探测器的验收 D 喷洒头的安装验收
查看
单选
以下影响施工计划进度的原因,属于施工单位原因的是()。
A 施工图纸提供不及时 B 工程款不能按时交付 C 材料设备验收不合格 D 施工计划编制失误
查看
单选
关于水准测量法的技术要求,错误的是()。
A 各等级的水准点应埋设水准标石 B 墙水准点应设于稳定的建筑物上 C 一个测区周围至少有2个水准点 D 水准观测在标石埋设稳定后进行
查看
单选
新装6kV电力变压器注油后进行耐压试验,须最少静置的时间是()。
A 3h B 5h C 12h D 24h
查看
单选
关于机电安装工程最低保修期规定的说法,正确的是()。
A 保修期自竣工验收合格之日起计算 B 设备安装工程的保修期为3年 C 供热工程的保修期应为1个供暖期 D 给水排水管道工程的保修期为5年
查看
单选
无卤低烟阻燃电缆在消防灭火时的缺点是()。
A 发出有毒烟雾 B 产生烟尘较多 C 腐蚀性能较高 D 绝缘电阻下降
查看
单选
关于温度取源部件安装位置的说法,正确的是( )。
A 宜选在闸门等阻力部件处 B 宜选在介质流速呈死角处 C 不宜选在振动较大的地方 D 不宜选在温度变化灵敏处
查看
单选
工业管道的阀门应进行( )。
A 强度试验和严密性试验 B 壳体压力试验和密封试验 C 壳体压力试验和阀门试验 D 壳体压力试验和闸板密封试验
查看
单选
以下关于工业管道支吊架安装的说法,正确的是()。
A 两根有热位移的管道应该使用同一根吊杆 B 在热负荷运行时,不得对支吊架进行检查与调整 C 没有补偿装置的冷、热管道直管段上,不得安装固定支架 D 弹簧支架的定位销应待系统安装、试压、绝热完毕后方可拆除
查看
刷题小程序
机电工程管理与实务题库小程序
