案例题 某施工单位承建一安装工程,项目地处南方,正值雨季。项目部进场后,编制了施工进度计划和施工方案,方案中确定了施工方法、工艺要求及质量保证措施等,并对施工人员进行方案交底。

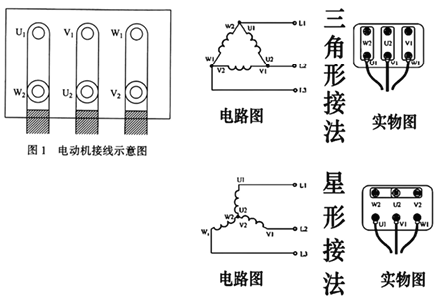

因工期紧张,设备提前到达施工现场,施工人员在循环水泵电动机安装接线时,发现接线盒内有水珠,擦拭后进行接线,如图 1 所示。

项目部在循环水泵单体试运转前,对电动机绝缘检查时,发现绝缘电阻不满足要求,采用电流加热干燥法对电动机进行干燥处理,用水银温度计测量温度时被监理叫停。
项目部整改后,严格控制干燥温度,绝缘电阻达到规范要求。试运转中检查电动机的转向及杂声、机身及轴承温升均符合要求。
试运转完成后,项目部对电动机受潮原因调查分析,是因电动机到货后未及时办理入库、露天存放未采取防护措施所致。为防止类似事件发生,项目部加强了设备仓储管理,保证了后续施工的顺利进行。
【问题】
1. 施工方案中的工序质量保证措施和安全保证措施分别有哪些主要措施?由谁负责向作业人员进行施工方案交底?
2. 图中电动机接线为何种接线方式?电动机干燥处理时为什么被监理叫停?应如何整改?
3. 电动机试运转中还应检查哪些项目?如何改变电动机的转向?
4. 只能露天保管的设备应采取哪些措施?

正确答案
1. 1)施工方案中的工序质量保证措施主要有制定工序控制点、明确工序质量控制方法;安全保证措施包括危险源和环境因素的识别、相应的预防与控制措施等。
2)工程施工前,由施工方案编制人员向施工作业人员进行施工方案交底。
2. 1)图中电动机接线方式为三角形连接;
2)电动机干燥时,施工单位使用水银温度计测量温度不符合要求,因此被监理叫停;3)电动机干燥时,施工单位应使用酒精温度计、电阻温度计或温差热电偶测量温度。
3. 1)电动机试运转中还应检查的项目有:振动不应大于标准规定值;电动机第一次启动在空载情况下进行,空载运行时间 2h,并记录空载电流。
2)在电源侧或电动机接线盒侧任意对调两根电源线即可改变电动机转向。
4. 对保管在露天的设备应经常检查,采取防雨、防水、防晒、防风措施,如搭设防风雨棚。
查看解析

相关试题

单选
敞口水箱满水试验静置观察的时间是( )。
A 12h B 24h C 36h D 48h
查看
单选
关于接地模块施工的说法,错误的是()。
A 接地模块的顶面埋深不应小于0.6m B 接地模块的间距不应小于模块长度的3~5倍 C 接地模块的接地干线应串联焊接成一个环路 D 接地模块的干线环路引出线不应少于2处
查看
单选
设备灌浆对安装精度的影响主要是( )和密实度。
A 硬度 B 强度 C 刚度 D 精度
查看
单选
下列风管中,进行严密性试验时应符合中压风管规定的是( )。
A 排风风管 B 变风量空调的风管 C 新风风管 D N1级洁净空调风管
查看
单选
关于电梯整机验收要求的说法,错误的是( )。
A 电梯的动力电路必须有过载保护装置 B 断相保护装置应使电梯不发生危险故障 C 电梯门锁装置必须与其型式试验证书相符 D 限速器在联动试验中应使电梯主机延时制动
查看
单选
下列施工协调内容,属于施工单位内部协调的是( )。
A 施工图纸设计交底 B 监理要求的施工整改 C 施工机具优化配置 D 业主提供的设备验收
查看
单选
关于自动化仪表取源部件的安装要求,正确的是()。
A 合金钢管道上取源部件的开孔采用气割加工 B 取源部件安装后应与管道同时进行压力试验 C 绝热管道上安装的取源部件不应露出绝热层 D 取源阀门与管道的连接应采用卡套式接头
查看
单选
在防腐工程中,涂料进场时的产品质量证明文件不包括的是()。
A 质量检测方法 B 材料检测报告 C 技术鉴定文件 D 施工工艺要求
查看
单选
在建筑管道中,薄壁不锈钢管道应采用( )。
A 焊接连接 B 沟槽连接 C 法兰连接 D 卡压连接
查看
单选
下列关于消防工程施工技术要求的说法中,错误的是( )
A 火灾自动报警严禁与动力、照明、交流线、视频线或广播线等穿入同一线管内 B 消火栓的栓口朝外,栓口中心距地1.1m,并不应安装在门轴侧 C 自动喷水灭火系统的管道横向安装宜设2‰-5‰坡度 D 防火风管的本体必须为不燃材料,框架与密封垫料应为阻燃材料
查看
