1. 1)本工程中,工程公司应当每半年至少组织一次现场处置方案演练;
2)现场处置方案演练的内容:如报警、通报程序的演练、岗位紧急处理措施的演练、紧急疏散行动的演练等。

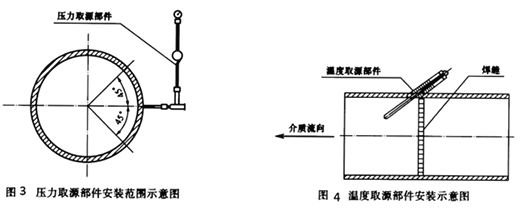

2. 1)图 3 中取压点范围适用于蒸汽介质管道;
2)温度取源部件安装被监理要求整改的原因:
① 温度取源部件顺着介质流向安装不正确;温度取源部件与管道呈倾斜角度安装时,宜逆着介质流向安装,其轴线与管道轴线相交;
② 温度取源部件在管道的焊缝上开孔焊接不正确;安装取源部件时,不应在设备或管道的焊缝及其边缘上开孔及焊接。
3. 1)联轴器的装配采用加热装配法;
2)质量部门提出异议合理;
3)正确做法:将两个半联轴器一起转动,应每转 90°测量一次,并记录 5 个位置的径向位移测量值和位于同一直径两端测点的轴向测量值。
4. 1)施工进度计划调整的内容有施工内容、工程量、起止时间、持续时间、工作关系、资源供应等。
2)调整时应遵循的原则有:
① 首先应确定可调整施工进度的范围,主要是指关键工作、后续工作的限制条件以及总工期允许变化的范围。
② 调整的对象必须是关键工作,并且该工作有压缩的潜力,同时与其他可压缩的工作相比赶工费是最低的。
