案例题 A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划图。

网络计划附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10d,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
【问题】 1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期。
3.决定焊接线能力的参数有哪些?
4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

正确答案

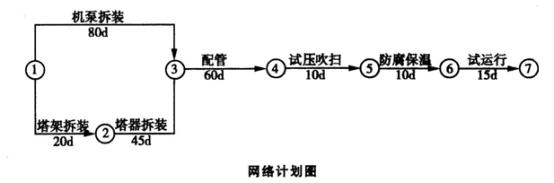

1.A公司技术部门第一次提交的网络计划工期为175d。关键线路为①→③→④→⑤→⑥→⑦。

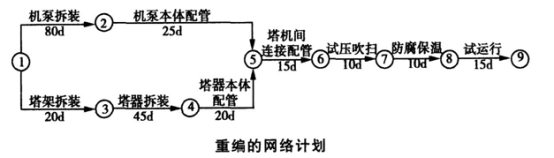

2.重编的网络计划如下图所示。

缩短工期20d,关键线路为①→②→⑤→⑥→⑦→⑧→⑨。
附加说明:管道试压吹扫与管道、设备防腐保温两工作之间有搭接作业的可能;考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。
3.包括焊接电流、电弧电压、焊接速度。
4.发现高压管件不合格,A公司应将不合格的高压管件作不合格品处理,作出明显标识,单独存放,及时退货。
A公司索赔成立的条件:
(1)高压管件为甲供不合格品,不属于承包人责任。
(2)已造成承包人的额外损失。
(3)A公司及时发出了索赔意向书。
查看解析

相关试题

单选
在焊接工艺评定规则中,当有冲击韧性要求,可下降为次要因素的补加因素是( )。
A 线能量 B 焊丝规格 C 平焊改立焊 D 多道焊改单道焊
查看
单选
下列不属于施工过程检验的是( )。
A 对定位焊缝渣皮进行清除 检查 B 每层(道)焊完后,应立即对层(道)间进行清理 C 测量多层(道)间的焊前温度,并形成记录 D 组对后应检查构件焊缝的形状及位置
查看
单选
光缆敷设时,以下不正确的是( )
A 牵引力应加在加强芯上 B 牵引力不超过允许张力的80% C 牵引速度宜为10m/min D 一次牵引长度2km
查看
单选
自动化仪表的取源部件安装,正确的是( )。
A 安装取源部件的开孔与焊接必须在工艺管道的防腐、衬里、吹扫前进行 B 同一管段上压力取源部件安装在温度取源部件下游侧 C 温度取源部件在管道上垂直安装时,应与管道轴线相重合 D 温度取源部件应临近阀门出口侧安装
查看
单选
关于锅炉安装(含修理、改造)许可的说法,错误的是( )。
A B 级参数级别可覆盖 A 级许可参数级别 B A 级锅炉安装覆盖 GC2 级压力管道安装 C D. A 级锅炉安装覆盖 GCD 级压力管道安装 D C. B 级锅炉安装覆盖 GC2 级压力管道安装
查看
单选
下列不属于焊条电弧焊设备的是( )。
A 焊钳 B 焊枪 C 焊接电缆 D 地线夹钳
查看
单选
建筑机电单位 (子单位 )工程质量验收合格标准不包括( )。
A 构成单位工程的各分部工程质量均应验收合格 B 主要功能项目的抽查结果应符合国家现行强制性工程建设规范的规定 C 有完整的技术资料和施工管理资料 D 观感质量验收应符合要求
查看
单选
金属拱顶储油罐拱顶焊接正确的是( )。
A 先焊外部连续焊,后焊内侧断续焊 B 先焊环向短缝,再焊径向长缝 C 由拱顶外向中心分段退步焊 D 焊工均布,沿反方向分段退步焊
查看
单选
黄铜是以铜和( )为主要添加元素的合金。
A 锡 B 锌 C 镍 D 金
查看
单选
下列关于导线架设要求的说法不正确的是( )。
A 导线或架空地线应使用合格的电力金具配套接续管及耐张线夹进行连接 B 66kV及以下架空输电线路,在一个档距内每根导线或架空地线上不应超过一个接续管和三个补修管 C 110~750kV架空输电线路,在一个档距内每根导线或架空地线上不应超过一个接续管和一个补修管 D 切割导线外层铝股时严禁伤及钢芯
查看
刷题小程序
机电工程管理与实务题库小程序
