案例题 某施工单位承接了地铁工程的机电安装任务,工程内容包括:环控、消防、动照、空调及给水排水等系统的安装。按照合同约定施工工期为145d,原计划8月15日开工,但由于前期土建施工影响,致使安装工程实际开工时间为10月1日。进入11月份各地相继出现重度雾霾,建设主管部门要求11月30日工程全部停工。第二年3月15日供暖期结束后,工程又恢复施工,但已按预定工期严重滞后,为此,建设单位提出必须加快施工进度,确保5月1日全线通车的目标,于是施工单位补充人员加班加点抢工期,4月下旬相关单位对工程进行了预验收,但由于抢工期原因,工程存在诸多质量问题。

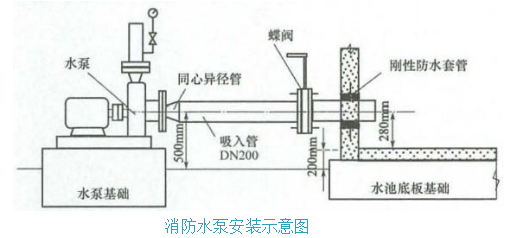

在进行消防验收时,消防部门对消防水泵安装提出异议,并下达整改通知单,实际 安装如图所示。

走廊中的 VAV 空调风管工作压力为300Pa, 采用橡塑保温,保温完成后进行吊顶 施工。
在进行电气检验批验收时,发现某型号电缆没有进场检验报告,于是进行了重新取 样送检,经权威机构检测该批电缆芯径低于设计要求,为不合格电缆,据统计该规格电 缆共有5000m,价值150万元。
二、 问题
1. 消防水泵安装存在哪些质量问题,并说明原因?
2. 吊顶中风管安装,应进行哪些检验和试验?
3. 这批电缆应如何处置?是否构成质量事故,如何确定质量事故等级?
4.背景中 VAV 空调风管工作压力属于什么类别及其密封要求。

正确答案
1. 消防水泵安装存在如下质量问题:
(1)水泵入口异径管应使用偏心异径管,且保持上平,使用同心异径管容易形成 气囊。
(2)水泵出口压力表应加表弯,以便起到缓冲作用。
(3)消防水池应采用柔性防水套管;如果使用刚性防水套管,水泵吸入管上应设置 柔性接头。
(4)按照标注尺寸计算,吸入管存在倒坡现象,容易形成气囊。
(5)水泵与水池为独立基础,可能存在沉降变形,水泵入口应采用柔性连接。
2. 吊顶中风管安装应进行漏风试验、橡塑耐火等级检验、保温前的隐蔽验收、吊 顶前隐蔽验收和风量检测试验等。
3.电缆属于不合格品,截面不够直接影响使用安全,必须更换,不可能通过返修、 返工、让步接收和降级使用来处置。由于不含施工费用,经济损失已经超过100万元, 故属于一般质量事故。
4.工作压力为300Pa的风管属于低压风管。低压风管的密封要求:接缝及接管连接处应严密,密封面宜设在风管的正压侧。
查看解析

相关试题

单选
吊车梁和吊车桁架安装就位后不应( )。
A 下挠 B 上挠 C 侧弯 D 扭曲
查看
单选
用于控制电路的开关动作,实现远程控制和保护功能的是( )。
A 断路器 B 继电器 C 负荷开关 D 接地开关
查看
单选
电梯安装之前,厅门预留孔设有的安全保护围封的高度不小于( )。
A 1200mm B 1000mm C 1500mm D 1100mm
查看
单选
关于设备保冷层施工技术要求,说法正确的是( )。
A 保冷层的拼缝宽度不大于 5mm B 设备支座保冷层厚度为 40mm C 保冷层不能将设备铭牌处覆盖 D 设备裙座可以不进行保冷
查看
单选
采用全站仪进行水平距离测量,一般不能应用于( )。
A 建筑工程平面控制网水平距离的测量及测设 B 安装控制网的测设 C 建安过程中水平距离的测量 D 建筑物铅垂度的测量
查看
单选
利用经纬仪和检定钢尺,根据( )原理测量基准线。
A 垂直平分线 B 平行线 C 两点成一线 D 直角
查看
单选
下列关于工业锅炉安装技术要求不正确的是( )
A 锅炉安装前,应划定纵向、横向安装基准线和标高基准点 B 锅筒(汽包)、集箱找正后,用型钢进行临时固定,并在水压试验后将临时固定装置拆除 C 锅筒内部装置的安装,应在锅炉煮炉或化学清洗合格后进行 D 锅炉的主汽阀、出水阀、排污阀和给水截止阀一起进行水压试验,而安全阀应隔离开
查看
单选
某设备重量85t,施工现场拟采用两台自行式起重机抬吊方案进行就位,其中索吊具重量3t,自制专用抬梁重量5t,风力影响可略制定吊装方案时,最小计算载荷为( )
A 106.48t B 102.30t C 112.53t D 93.5t
查看
单选
消防验收的结论评定程序,将得出的验收结论形式是( )。
A 消防设施技术测试报告 B 建筑工程消防验收意见书 C 建筑消防工程整改通知单 D 工程移交清单
查看
单选
风力发电叶轮安装要求,符合规定的是( )
A 先将轮毂固定在组合支架上与2片叶片进行组合 B 吊装组合后的叶轮要保持叶片位置和角度的正确,吊装过程中对叶片与吊索具及溜绳进行防护 C 使用水准仪控制塔筒的垂直度 D 全程使用1000N·m的电动扳手紧固螺栓
查看
