案例题 某公司承建一城市地铁车站工程,工期为150天。车站位于郊区,区域开阔,施工方便,项目部采用明挖放坡施工。分两级放坡,坡面采用土钉墙进行支护,基坑周边设置真空井点降水,井点降水剖面如图6-1。

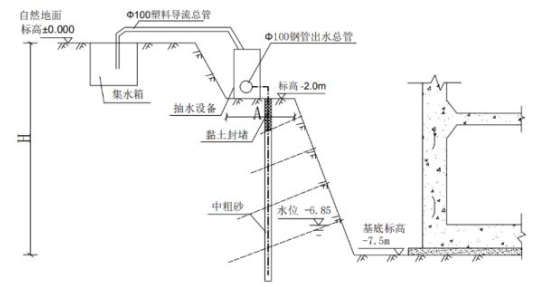

图6-1
项目部查看了施工区域及周边资料后编制了基坑降水、土方开挖和边坡防护的施工方案。方案部分内容如下:
(1)先开挖第一级放坡基坑,然后再布设井点管进行降水,开挖第二级放坡基坑。首级放坡开挖深度为2.0m。井点管和钻孔之间下方充填中粗砂,上方一定范围内采用黏土进行密封。
(2)针对地下管线距基坑较近的现况制定了管线保护措施。基坑开挖采用两级放坡,中间设置过渡平台。首级放坡开挖采用坡率法控制边坡的高度和坡度,开挖的土方在基坑附近堆放以备回填。二级放坡分层开挖,开挖完成后再对坡面进行锚喷支护。
(3)明确了土钉墙支护施工中土钉的长度、间距、土钉和坡面之间的连接,钢筋网的直径及间距等检查要点。
问题:
1.根据图6-1和施工方案(1)说明本工程基坑施工采用先开挖后降水的原因是什么?
2.指出黏土封堵的高度要求及留台宽度A值不应小于多少?
3.指出施工方案(2)中的错误之处,并说明理由。
4.补充施工方案(3)中土钉墙支护施工中检查的要点。

正确答案
1.(1)图 6-1 可知地下水在地面以下 6.85m 处,不影响第一层土方开挖。(2)本工程采用真空井点降水,单级真空井点降水深度为 6.0m;第一层开挖深度为 2.0m,开挖之后再进行降水能满足降水水位要求。
2.(1)黏土封堵高度宜为 1m~2m;(2)A 不应小于 1.5m。
3.(1)错误之处一:首级放坡基坑开挖的土方在基坑附近堆放以备回填。
理由:基坑坡顶较近范围内严禁堆放土方、材料和其他重物,否则会影响基坑的稳定性。
(2)错误之处二:二级放坡分层开挖,开挖完成后再对坡面进行锚喷支护。
理由:基坑坡面支护不及时会造成边坡变形过大或者滑塌。应分层开挖,分层支护。
4.土钉的钢筋类型、与水平面的夹角;钻孔的直径和注浆材料;喷射混凝土的厚度、强度等级以及凝结时间等。
查看解析

相关试题

单选
在安装墩台模板时,其底部应与基础预埋件连接牢固,上部应采用( )固定。
A 剪刀撑 B 方木 C 点焊 D 拉杆
查看
单选
影响路面使用性能和使用寿命的最关键因素是( )。
A 路基的材料与施工质量 B 垫层的材料与施工质量 C 基层的的材料与施工质量 D 面层的的材料与施工质量
查看
单选
以集散交通功能为主,兼有服务功能的路为( )。
A 快速路 B 主干路 C 次干路 D 支路
查看
单选
下列综合管廊,可埋设于机动车道下的是( )。
A 干线综合管廊 B 支线综合管廊 C 电力缆线综合管廊 D 通信缆线综合管廊
查看
单选
桥面防水系统施工,应在基层混凝土强度达到( ),方可进行防水层施工。
A 设计强度 80%以上 B 设计强度 75%以上 C 设计强度 70%以上 D 设计强度 60%以上
查看
单选
可用于高耸构筑物控制测量的点位坐标传递及同心度找正测量的仪器为( )。
A 光学经纬仪 B 水准仪 C 陀螺经纬仪 D 激光准直仪
查看
单选
复合式衬砌施工中,初期支护与二次衬砌之间应设置( )。
A 小导管 B 管棚 C 钢筋网片 D 塑料防水板
查看
单选
挡土墙承受的各种土压力中,其中压力值最大的是( )。
A 主动土压力 B 静止土压力 C 被动土压力 D 流动土压力
查看
单选
采用水准仪测量井顶高程时,后视尺置于已知水准点 3.440m的位置上,读数为 1.360m,前视尺读数为 1.240m,则井顶高程为( )m。
A 3.35 B 3.460 C 3.560 D 5.640
查看
单选
当道路等级为城市主干路时,沥青混合料面层的压实度不应小于( )。
A 96% B 95% C 94% D 90%
查看
