分析

案例题 A 公司承接某城市新建快速路项目,该项目总长 3.2 公里,合同工期 4 个月,工期紧张;其中 K2+360~K2+470 段为耕地段,表层土质为软土;K1+269~K2+120 为穿山挖方段,采用多级放坡,护坡形式:锚杆喷射混凝土; K2+200~K2+500 为高填方路段,高填方路段设计填料为石灰土轻质填料。

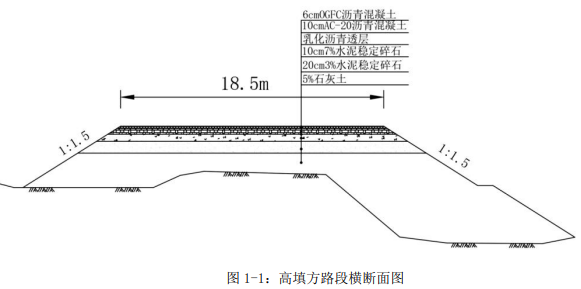

高填方路段横断面图如下所示:

针对该项目特点,项目部制定了以下措施:
措施一:为了保证软土地段路基质量,项目部进行了详细的调查工作,最终决定采取高压喷射单管法加固。
措施二:高填方路段施工前,施工单位结合设计标高会同相关单位确定了其预沉量值。
措施三:为了加快施工进度,项目部决定开挖到设计标高后一次完成边坡防护。
路基施工过程中,高填方路段碾压时局部发现较大面积不规则裂缝。项目部及时调查原因,发现裂缝主要是石灰土含水量不足导致。
问题:
1.根据图 1-1 所示,计算路基顶部的设计宽度,并根据设计宽度确定路基顶部最小施工宽度。(单位 m)
2.高压喷射注浆有哪些喷射形式?本工程宜采用哪一种形式?
3.根据背景措施二,写出确定预沉量值的相关单位。
4.指出项目部拟采取加快进度措施的不当之处,并写出正确做法。
5.项目部应采取哪些措施保证路基施工质量。
⑤尽量避开温度过高时段,可选夜间施工。

正确答案
1.(1)路面结构层总厚度:6+10+10+20=46cm=0.46m;
路基顶设计宽度:18.5+0.46×1.5×2=19.88m;
(2)路基顶最小施工宽度:19.88+1m=20.88m。
2.(1)旋喷、定喷、摆喷;
(2)旋喷。
3.建设单位、监理单位(监理工程师)、设计单位。
4.不当之处一:开挖到设计标高。
正确做法:挖方段应留有碾压后到设计标高的压实量。
不当之处二:开挖到设计标高后一次完成边坡防护。
正确做法:多级放坡,分层开挖多次支护,每层开挖后及时施工护坡。
5.路基施工质量保证措施:
①严格按照设计配合比进行配料,拌合应均匀,混合料含水量宜略大于最佳含水量;
②运输过程中混合料应覆盖防止水分蒸发;
③集中力量分段施工,加强各工序衔接,尽量碾压成型。
④加设临时棚罩,施工完成及时覆盖,加强养护。
查看解析

相关试题

单选
当刚性挡土墙受外力向填土一侧移动,墙后土体向上挤出隆起,这时挡土墙承受的压力被称为( )。
A 主动土压力 B 静止土压力 C 被动土压力 D 隆起土压力
查看
单选
现浇混凝土箱梁支架设计时,计算强度及验算刚度均应使用的荷载是( )。
A 混凝土箱梁的自重 B 施工材料机具的荷载 C 振捣混凝土时的荷载 D 倾倒混凝土时的水平向冲击荷载
查看
单选
关于预应力施工的说法,错误的是()。
A 预应力筋实际伸长值与理论伸长值之差应控制在6%以内 B 预应力超张拉的目的是减少孔道摩阻损失的影响 C 后张法曲线孔道的波峰部位应留排气孔 D 曲线预应力筋宜在两端张拉
查看
单选
下列工序不属于地下连续墙的是()。
A 导墙施工 B 槽底清淤 C 吊放钢筋笼 D 拔出型钢
查看
单选
对城市桥梁的一般性损坏进行修理属于( )。
A 保养、小修 B 中修工程 C 大修工程 D 加固工程
查看
单选
预应力混凝土不宜添加的外加剂是( )。
A 引气剂 B 早强剂 C 缓凝剂 D 膨胀剂
查看
单选
城镇重交通道路,其路面应选择( )类型。
A 水泥混凝土 B 沥青贯入式 C 沥青表面处治 D 砌块路面
查看
单选
新旧桥梁上部结构拼接时,宜采用刚性连接的是( )。
A 预应力混凝土T梁 B 钢筋混凝土实心板 C 预应力空心板 D 预应力混凝土连续箱梁
查看
单选
水平定向钻第一根钻杆入土钻进时,应采取( )方式。
A 轻压慢转 B 中压慢转 C 轻压快转 D 中压快转
查看
单选
管道对口前检查管口周圈是否有夹层、裂纹等缺陷,将管口以外( )范围内的油漆、污垢、铁锈、毛刺等清扫干净,清理合格后及时对口施焊。
A 20mm B 40mm C 60mm D 100mm
查看
刷题小程序
市政公用工程管理与实务题库小程序
